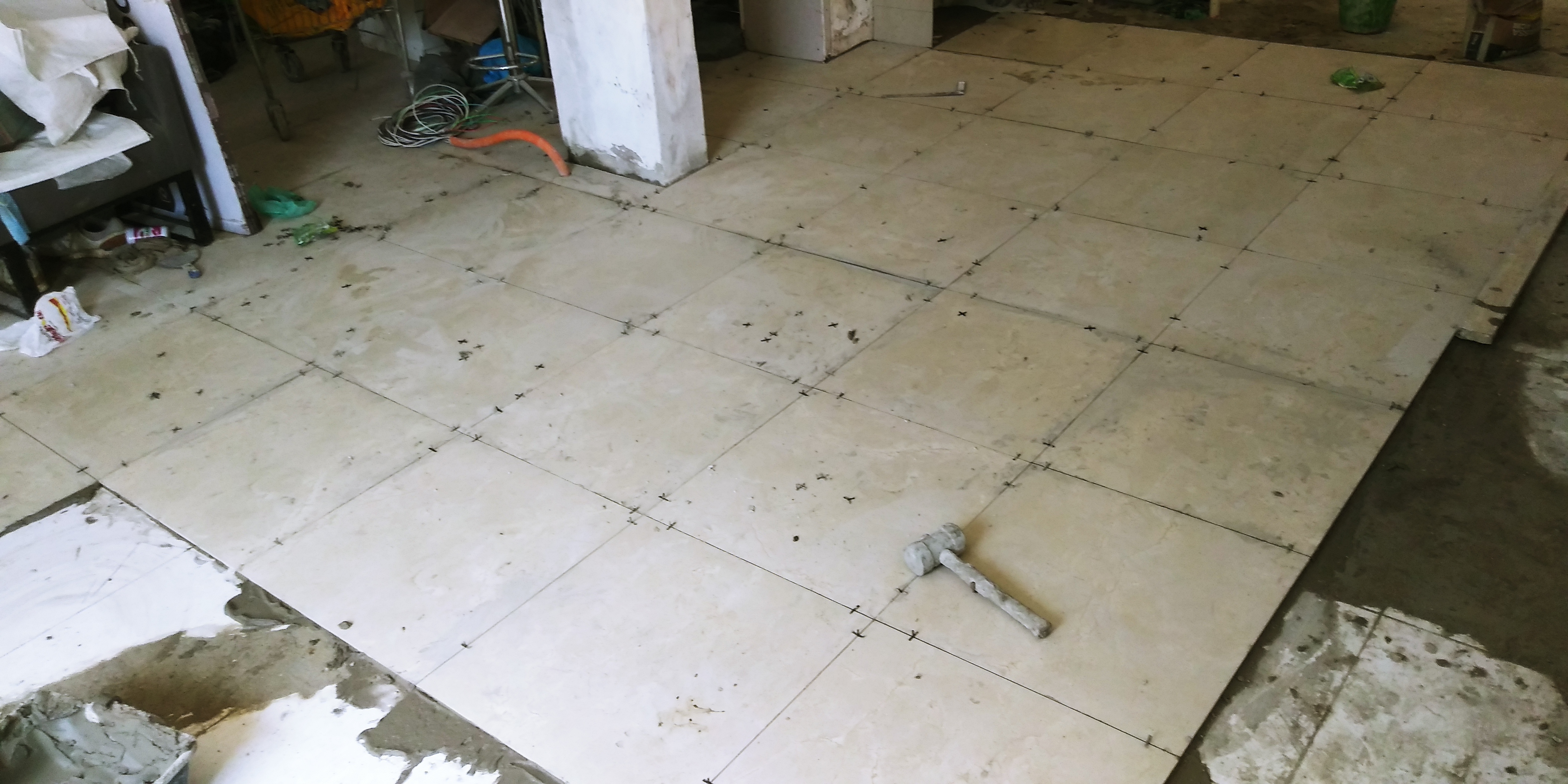

Quase final do ano de 2020, fui contratada para reformar e melhorar layout de circulação e operacional da Lu Rech Barra Com previsão de execução em 15 dias. Mas, apesar de esbarrarmos em problemas prediais como infiltração por vazamento de tubulações em paredes e piso, e o telhado onde em fortes chuvas, os impossibilitava de trabalhar, canalizando uma cascata d´água dentro da sala, em cima da mesa com 4 atendimentos,atrasamos somente 04 DIAS! Entre o início da obra, mudança de projeto e a entrega das salas reformadas, foram apenas 19 dias! Sendo criado novo projeto de layout com novos móveis planejados, novos estofados, rede elétrica com 12 novos circuitos, nova hidráulica e todo sistema de condicionamento de ar removidos e corretamente realocados.

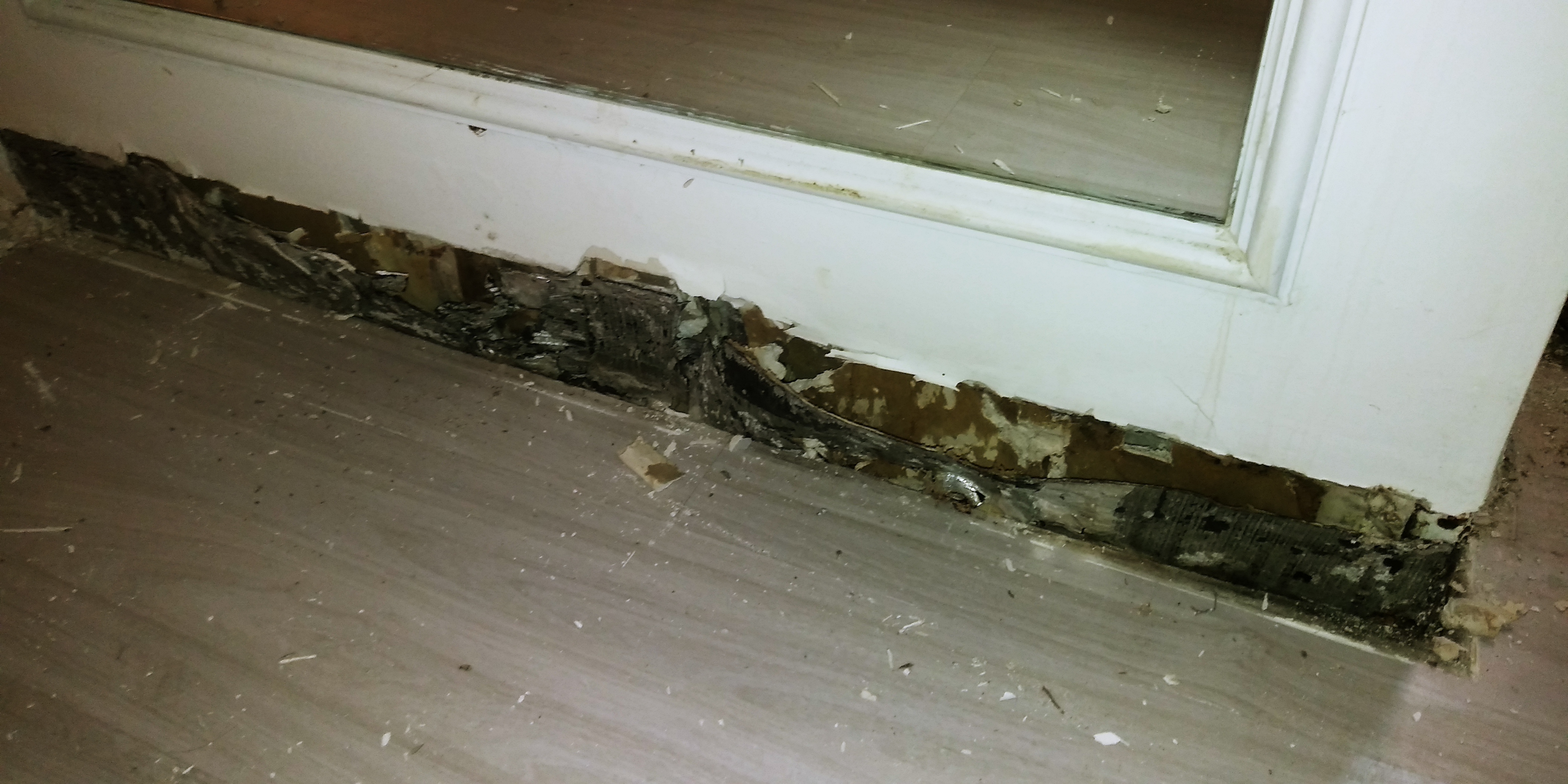

Antes o espaço Lu Rech Barra era limitado por divisórias e móveis, impedindo a circulação correta de profissionais e clientes, o janelão da sacada da cobertura era sem acesso, coberto de mdf e não havia utilização com isso da sua vista nem da luz natural.
Acompanhe nos vídeos o antes e o depois da reforma !
Veja o vídeo de antes da minha reforma!
O espaço anterior à reforma, contava com vários ambientes pequenos, diminuindo o número de atendimentos e prejudicando no layout do ambiente. A luz natural dos grandes janelões das sacadas não eram aproveitados, assim como a sacada para uma linda vista da cobertura do prédio.

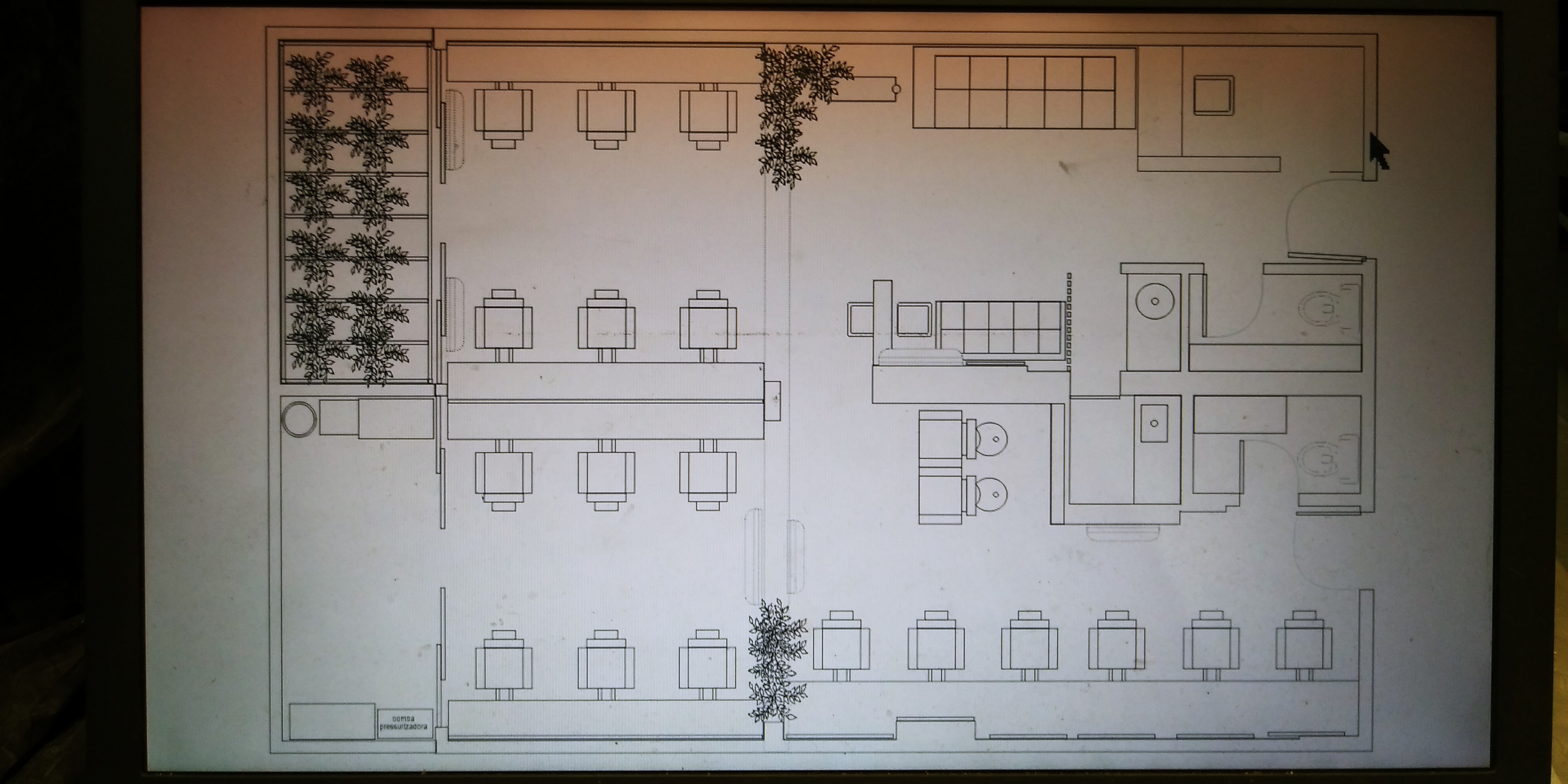

NOVO LAYOUT

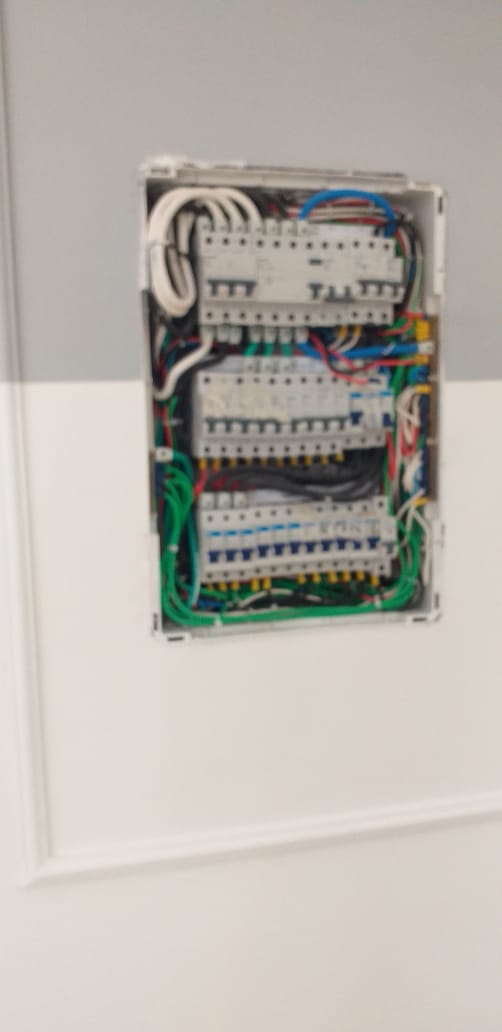

Depois de criar o novo layout no terceiro dia da obra de reforma, então demos sequencia a criação dos móveis planejados e estofados sob medida com a Do Prado Família do Salão, assim como traçar toda elétrica, hidráulica e executar o novo layout com a minha equipe, tudo projetado por mim, aumentando em 5 atendimentos profissionais, 02 lavatórios de cabelos e 02 manicures, ficando um total de 22 atendimentos simultâneos, contra 14 atendimentos antes da reforma! Brilho totaaaaaaaaaaal!

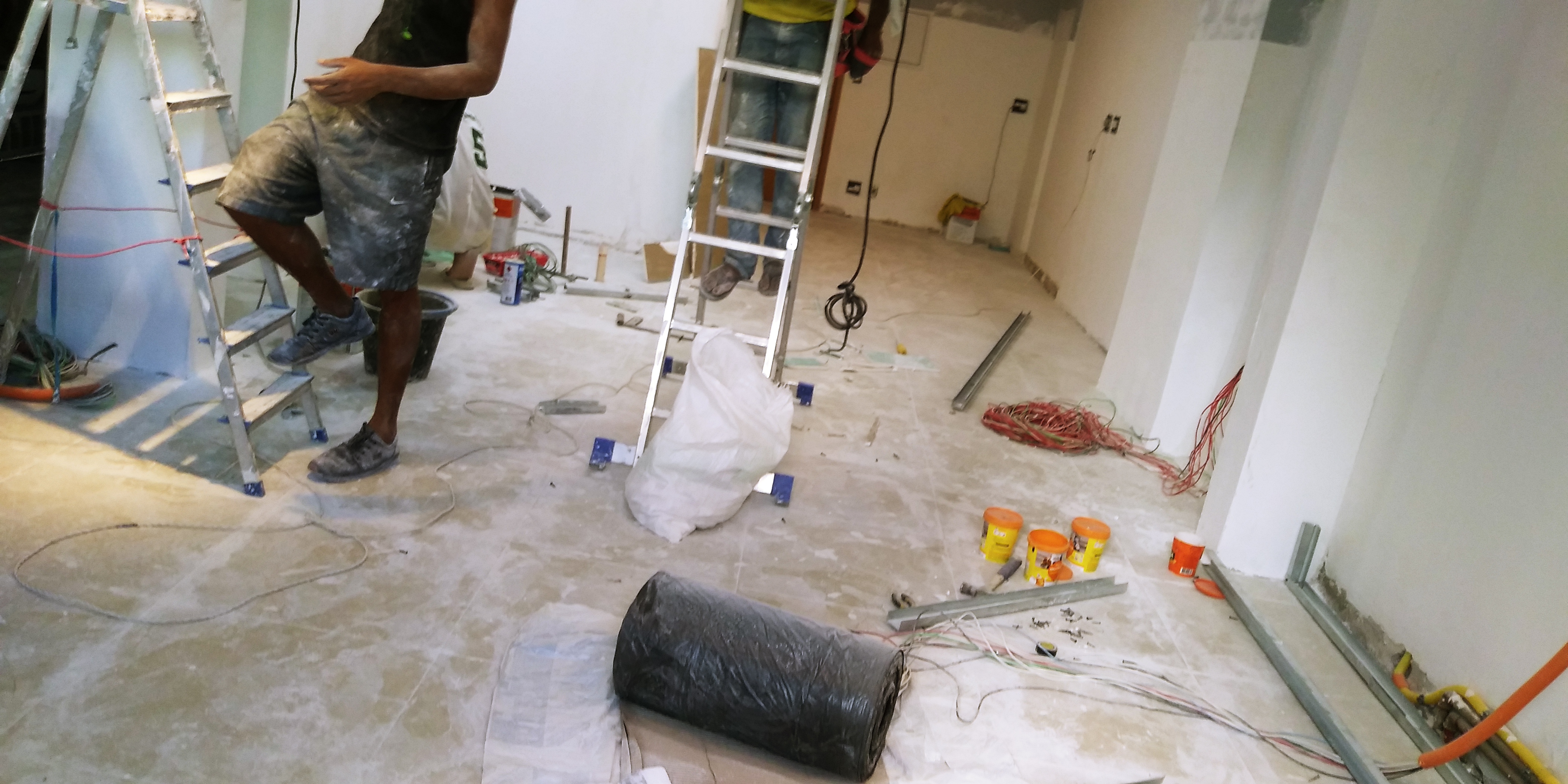

DURANTE A REFORMA

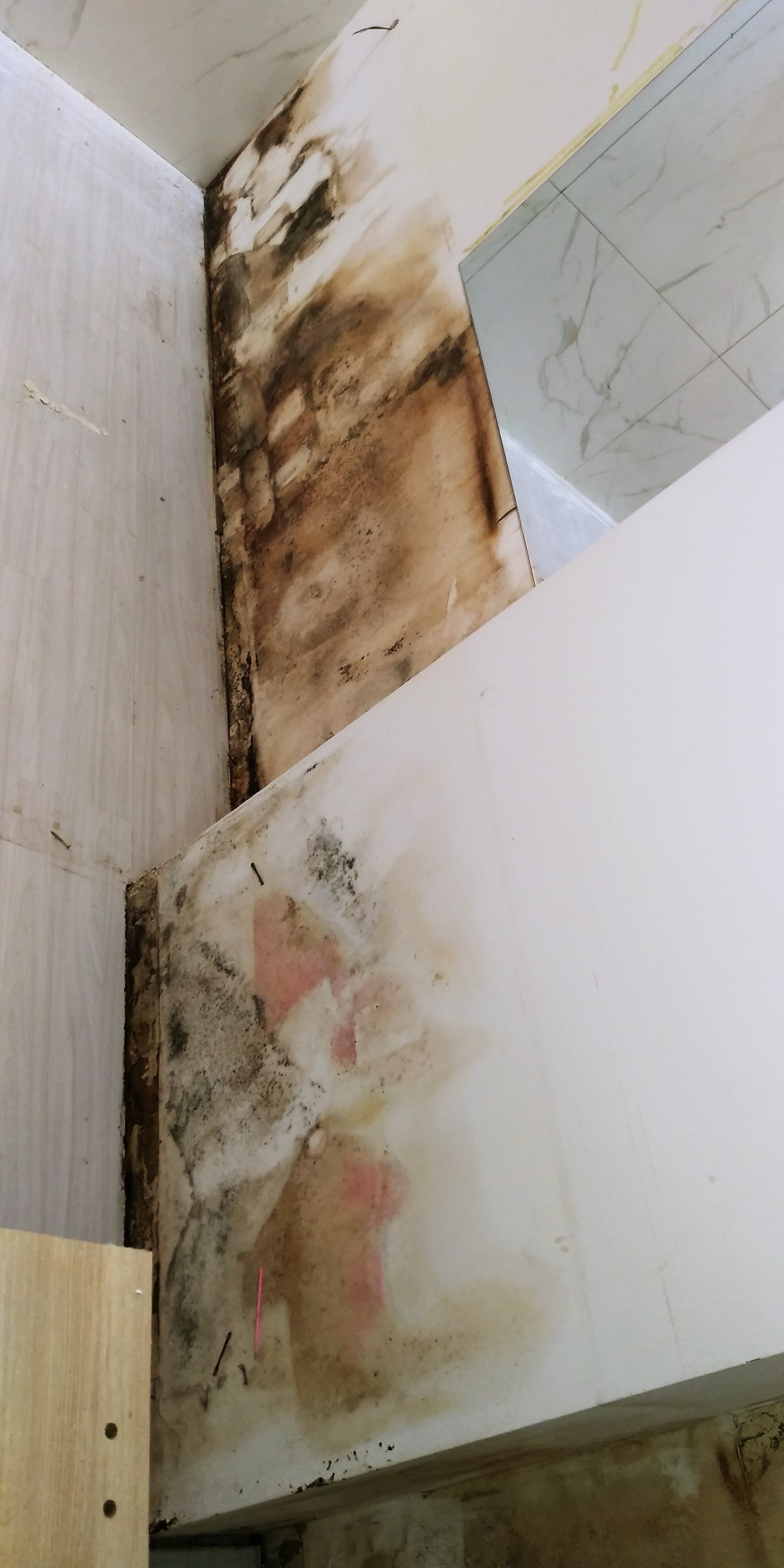

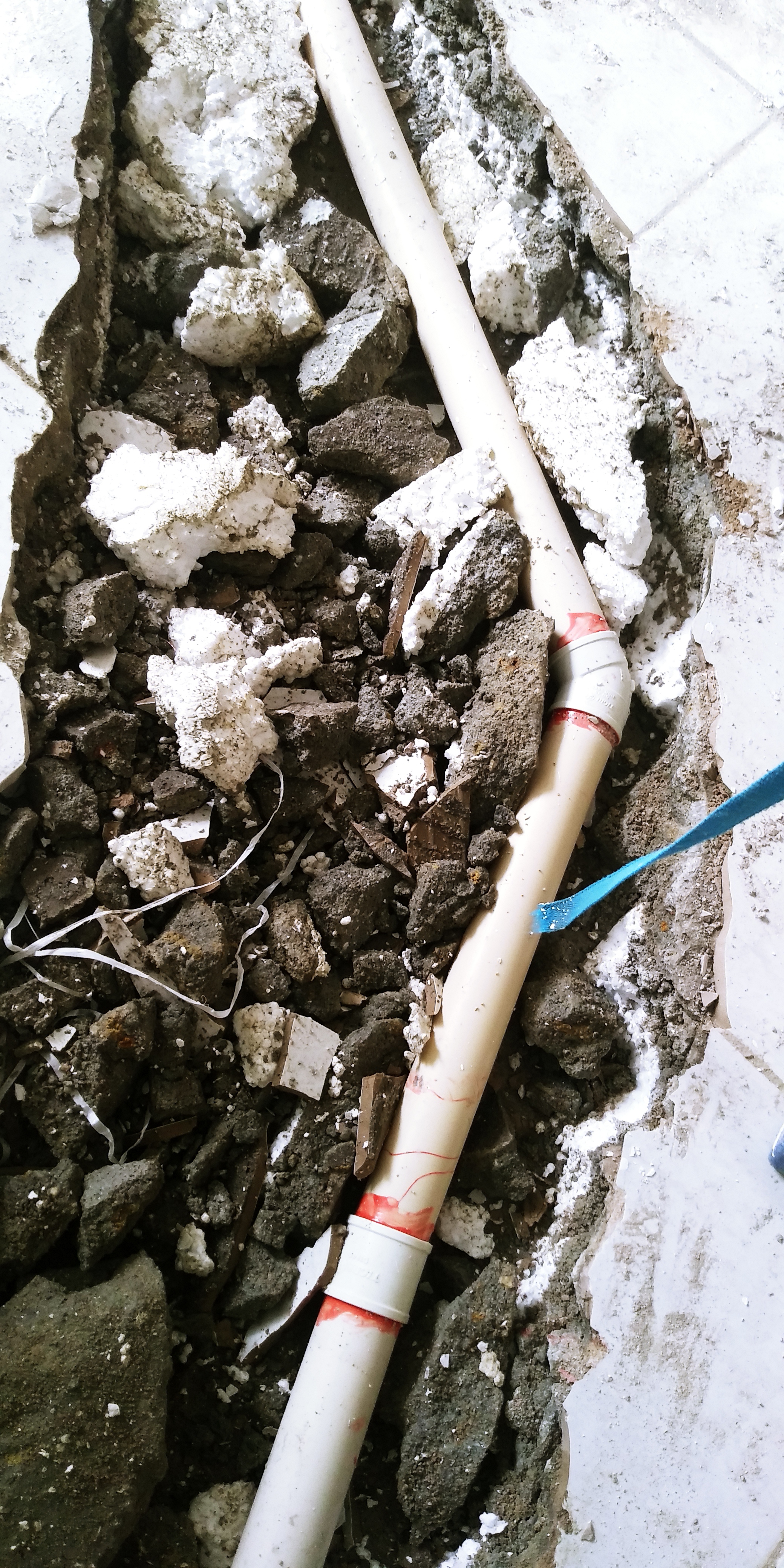

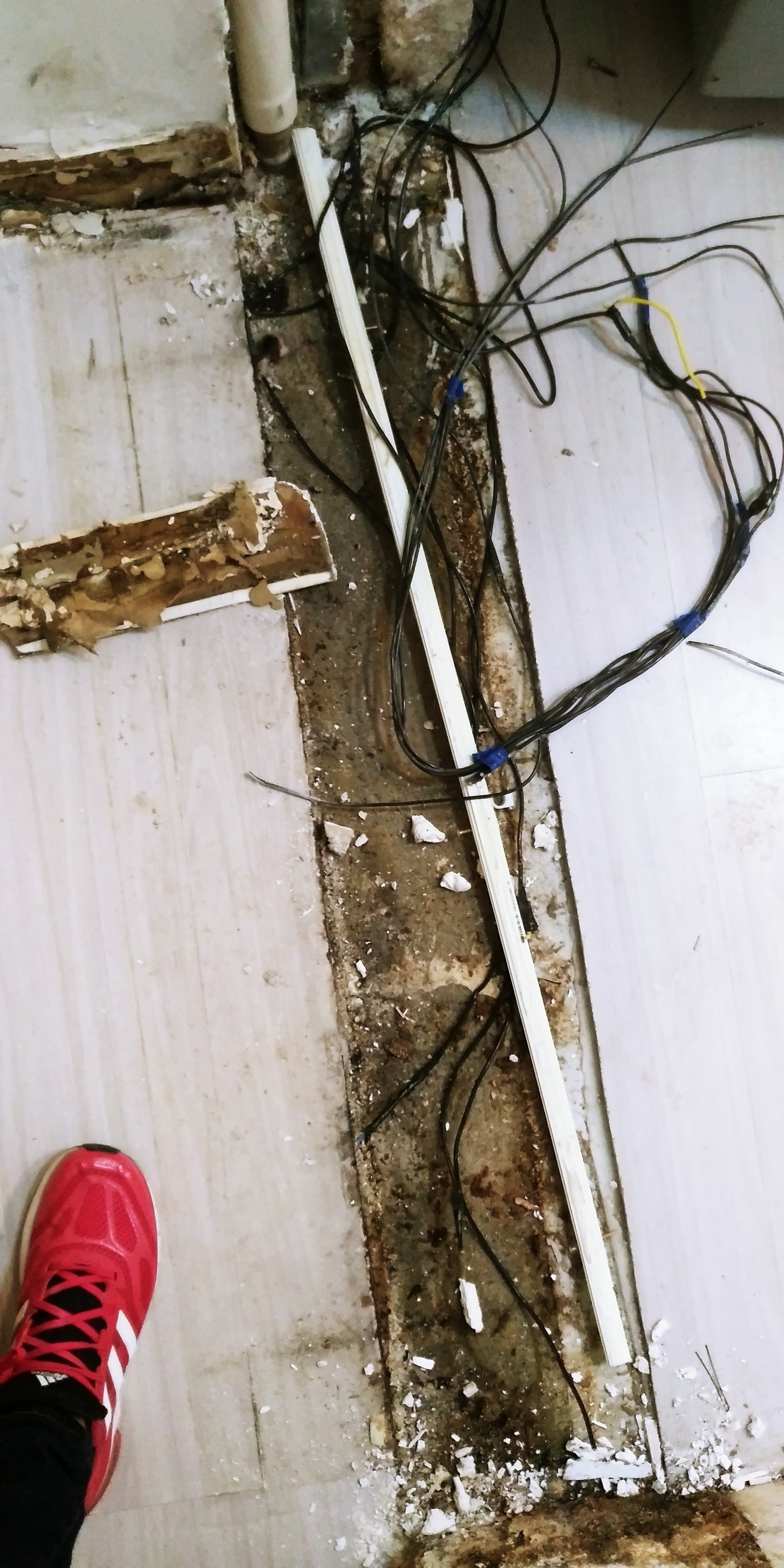

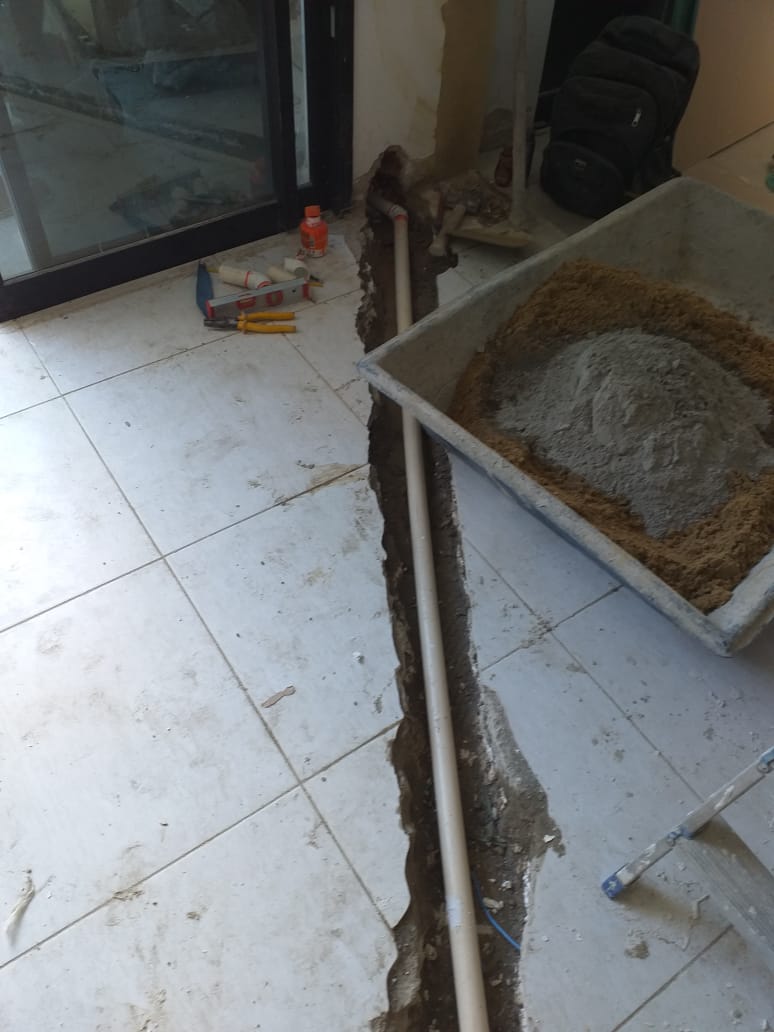

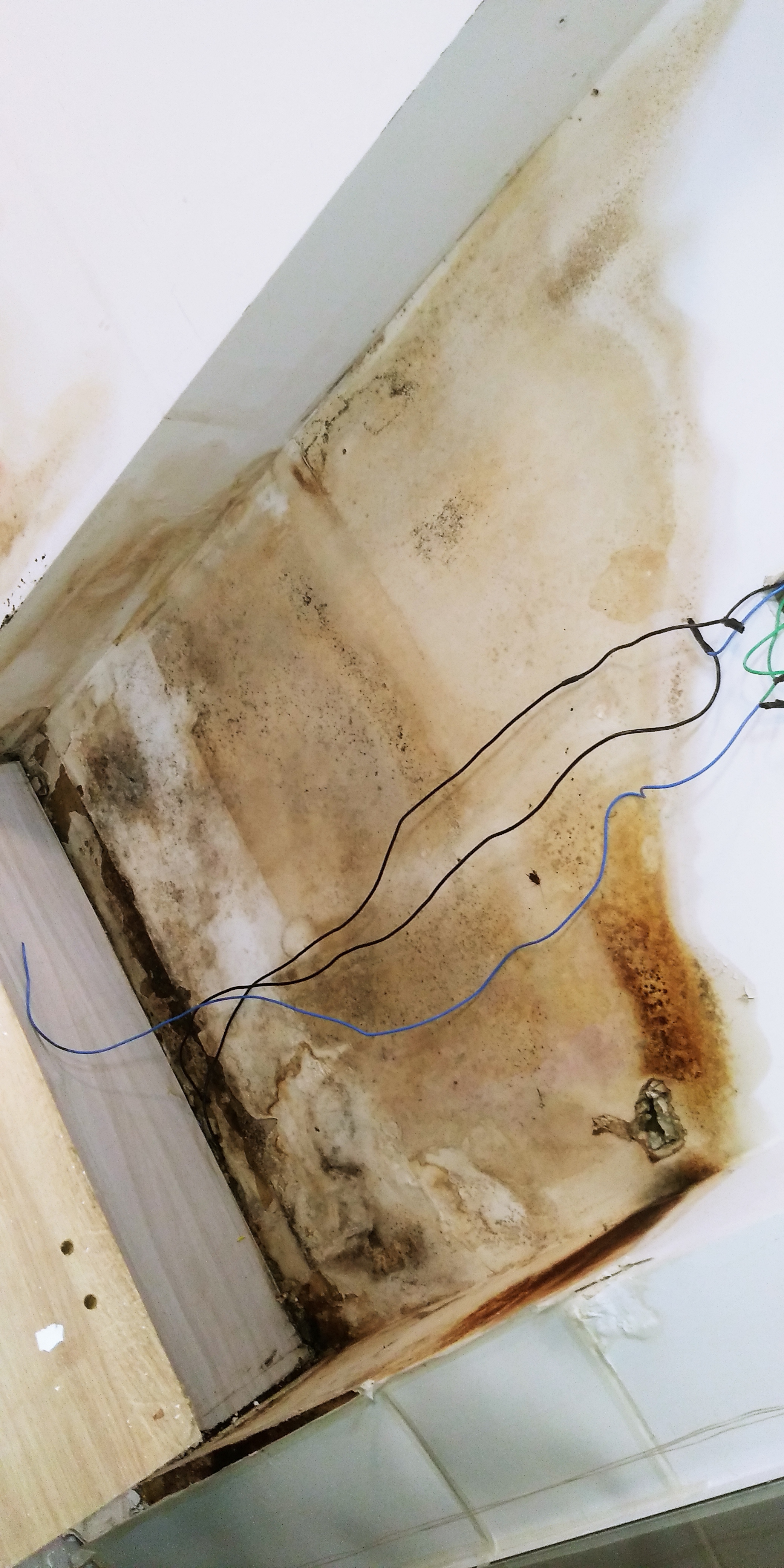

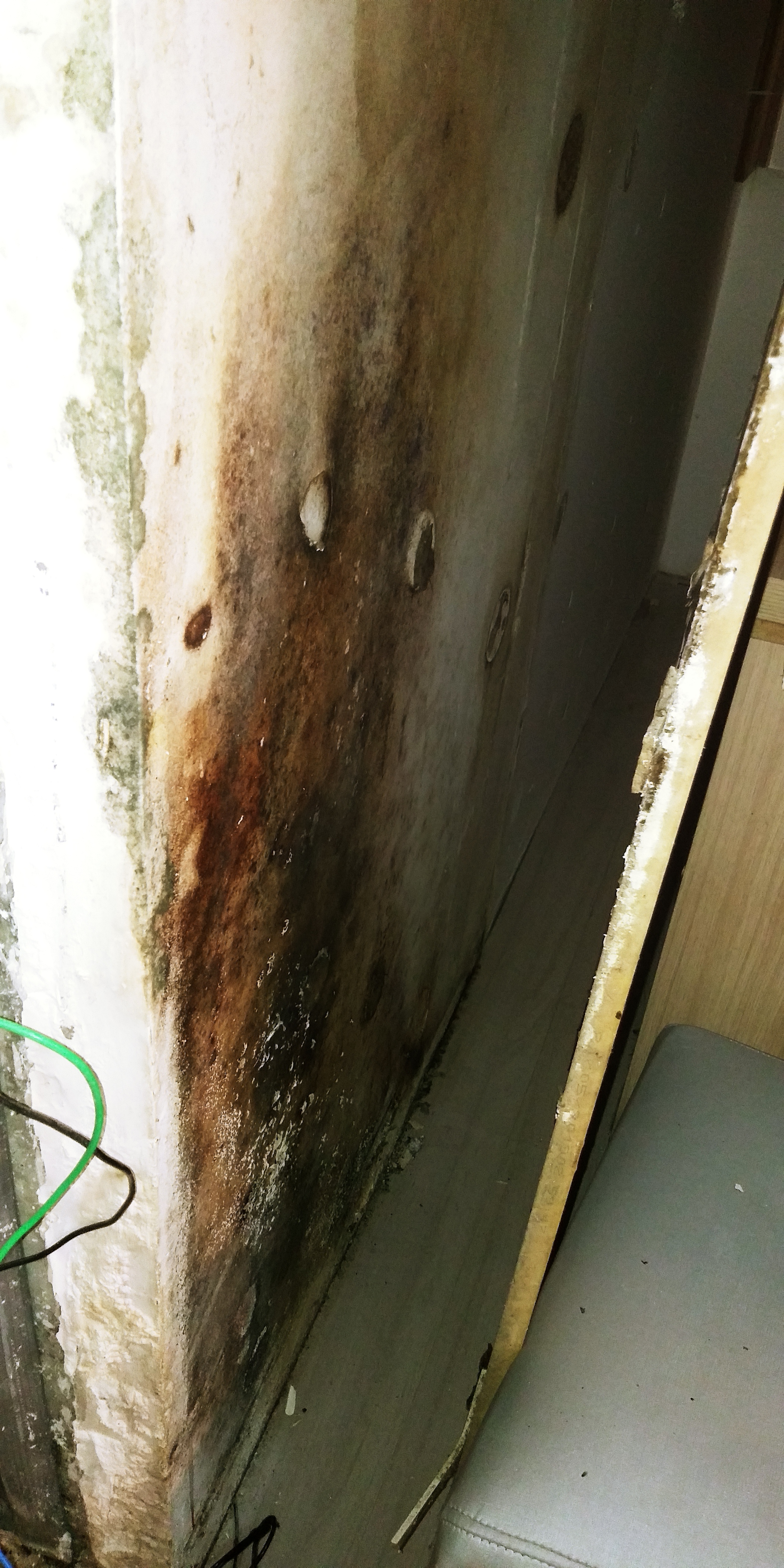

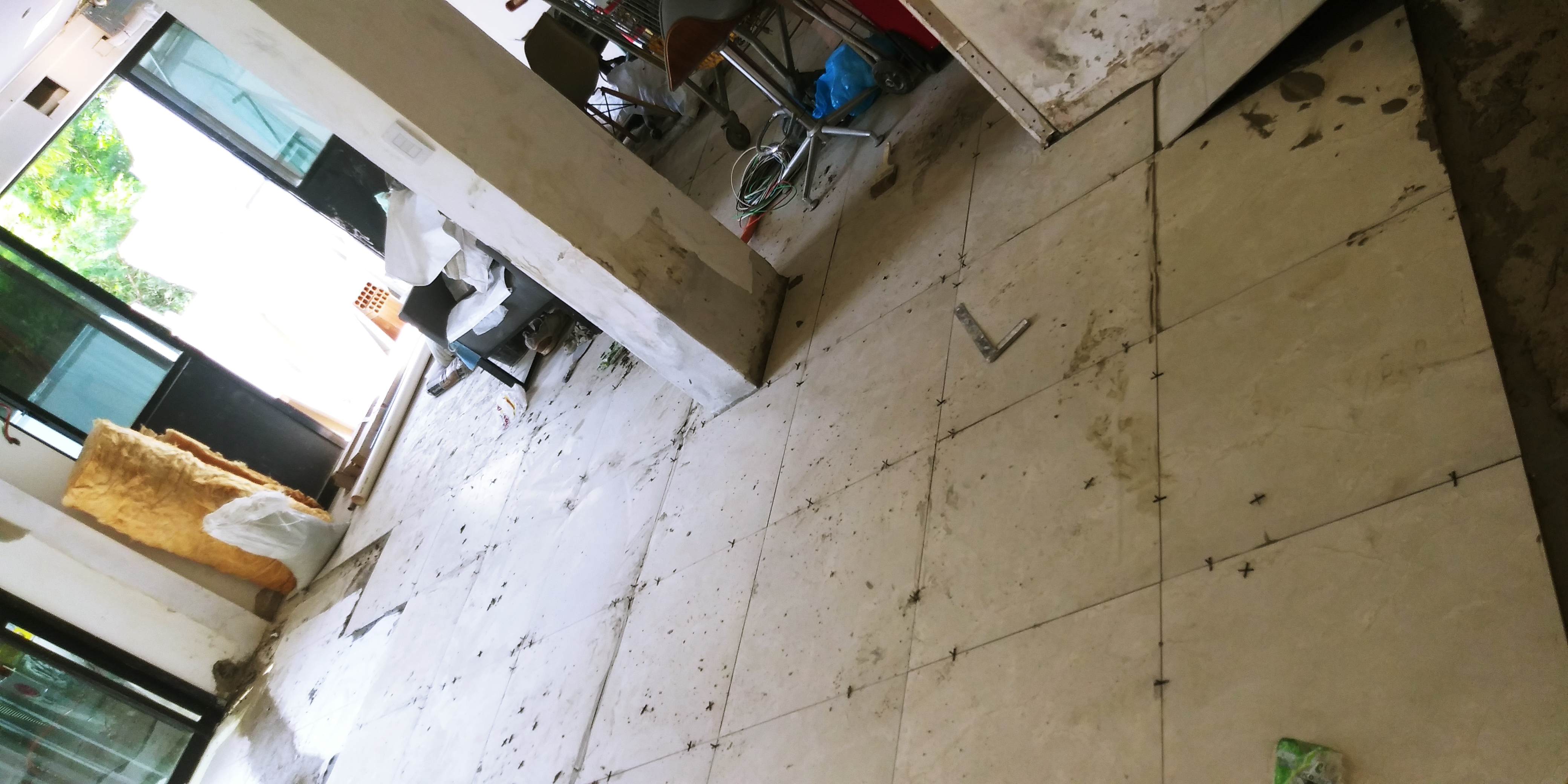

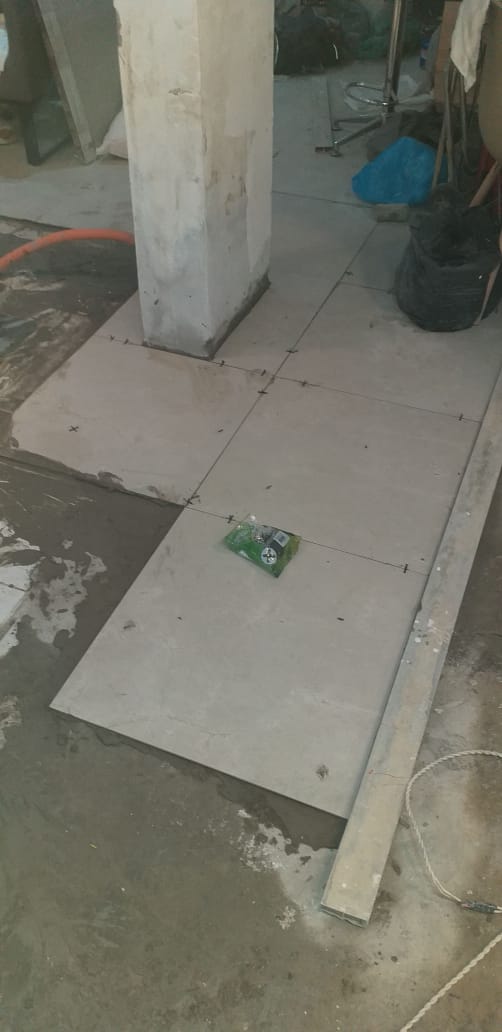

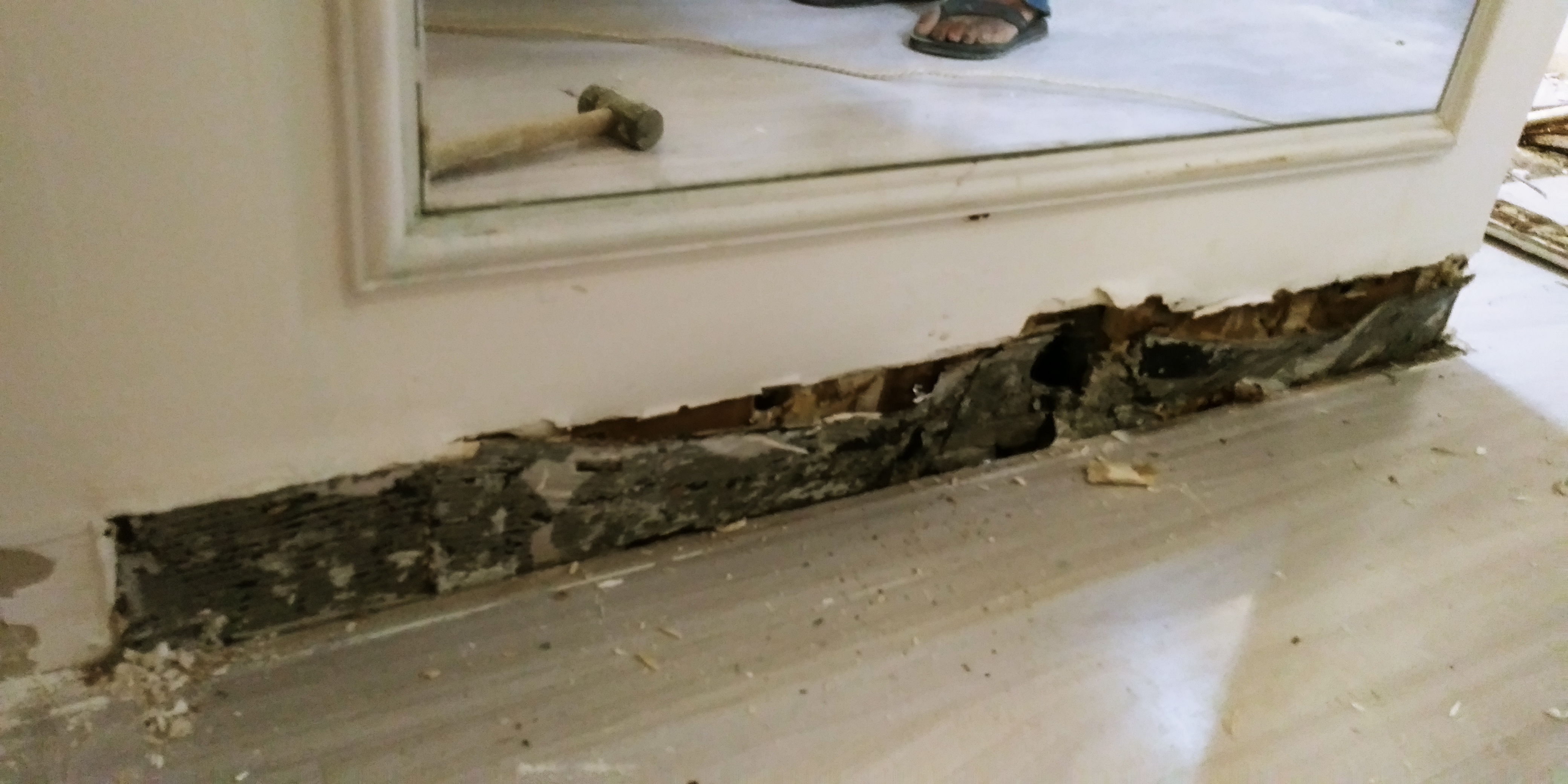

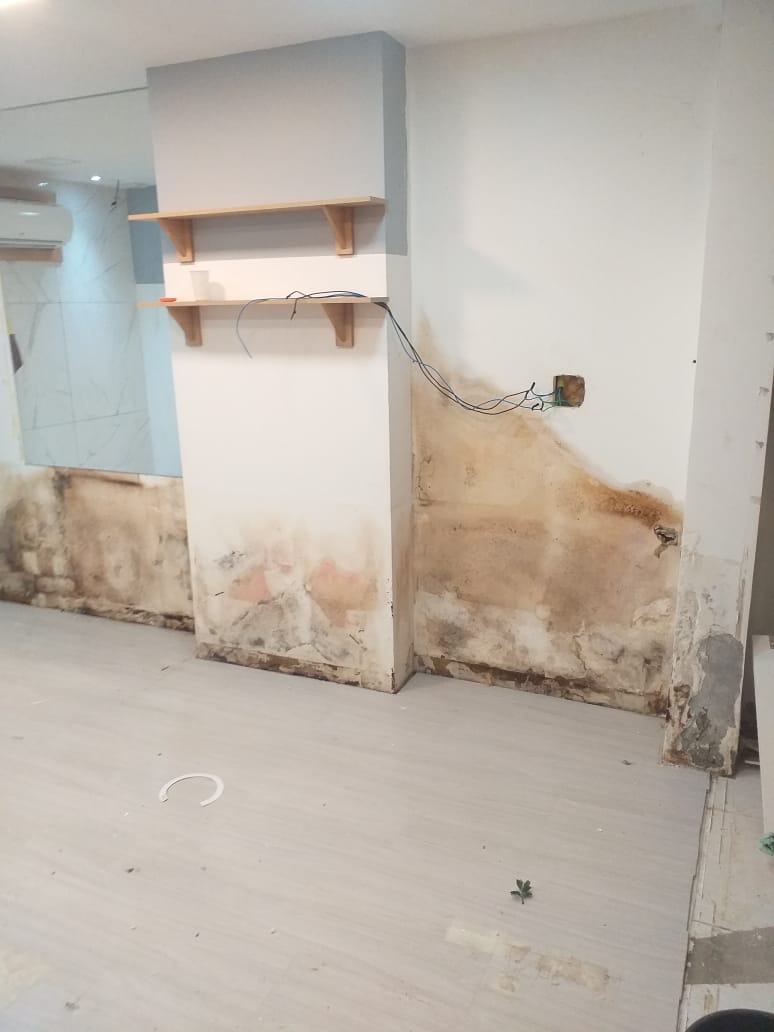

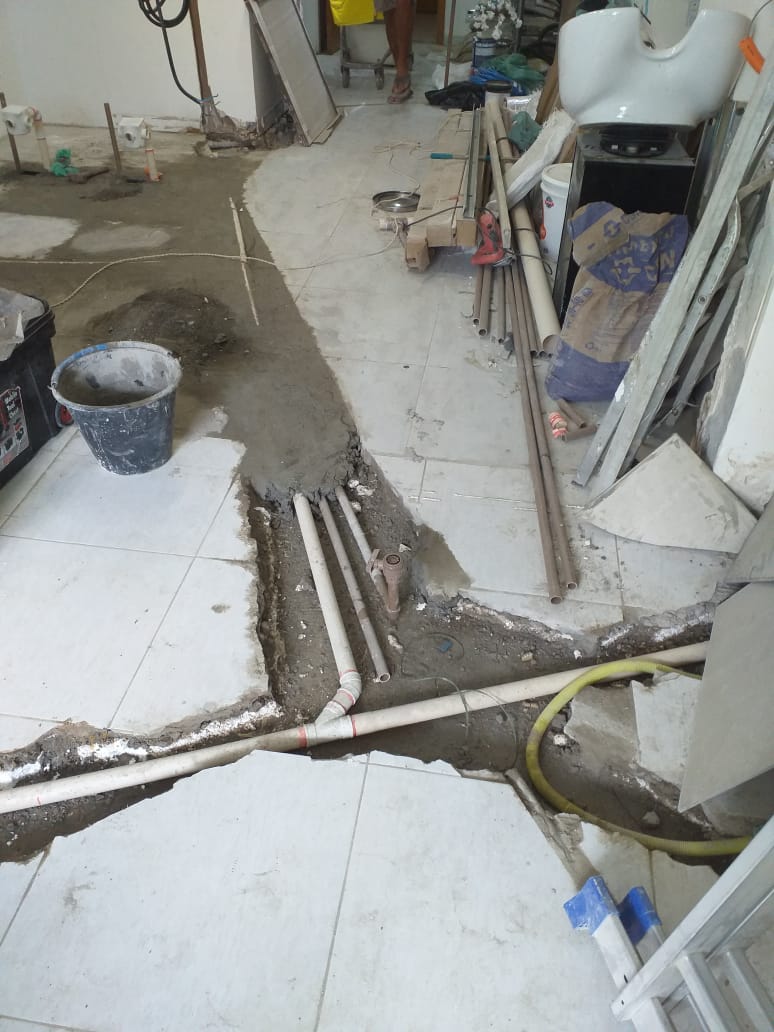

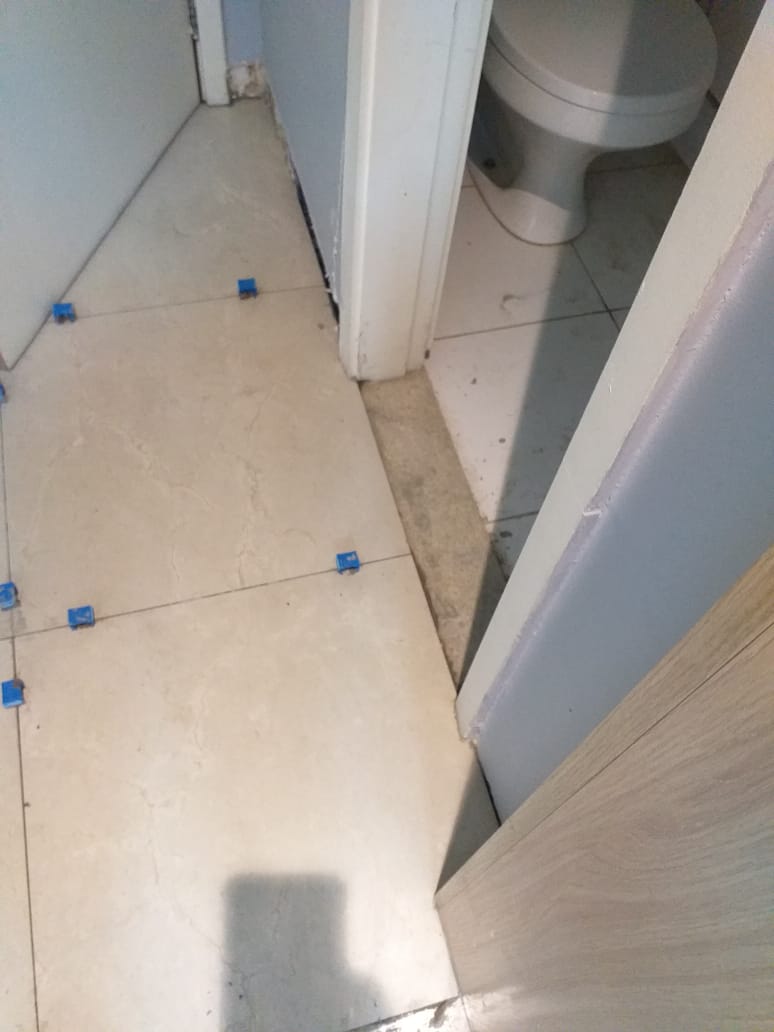

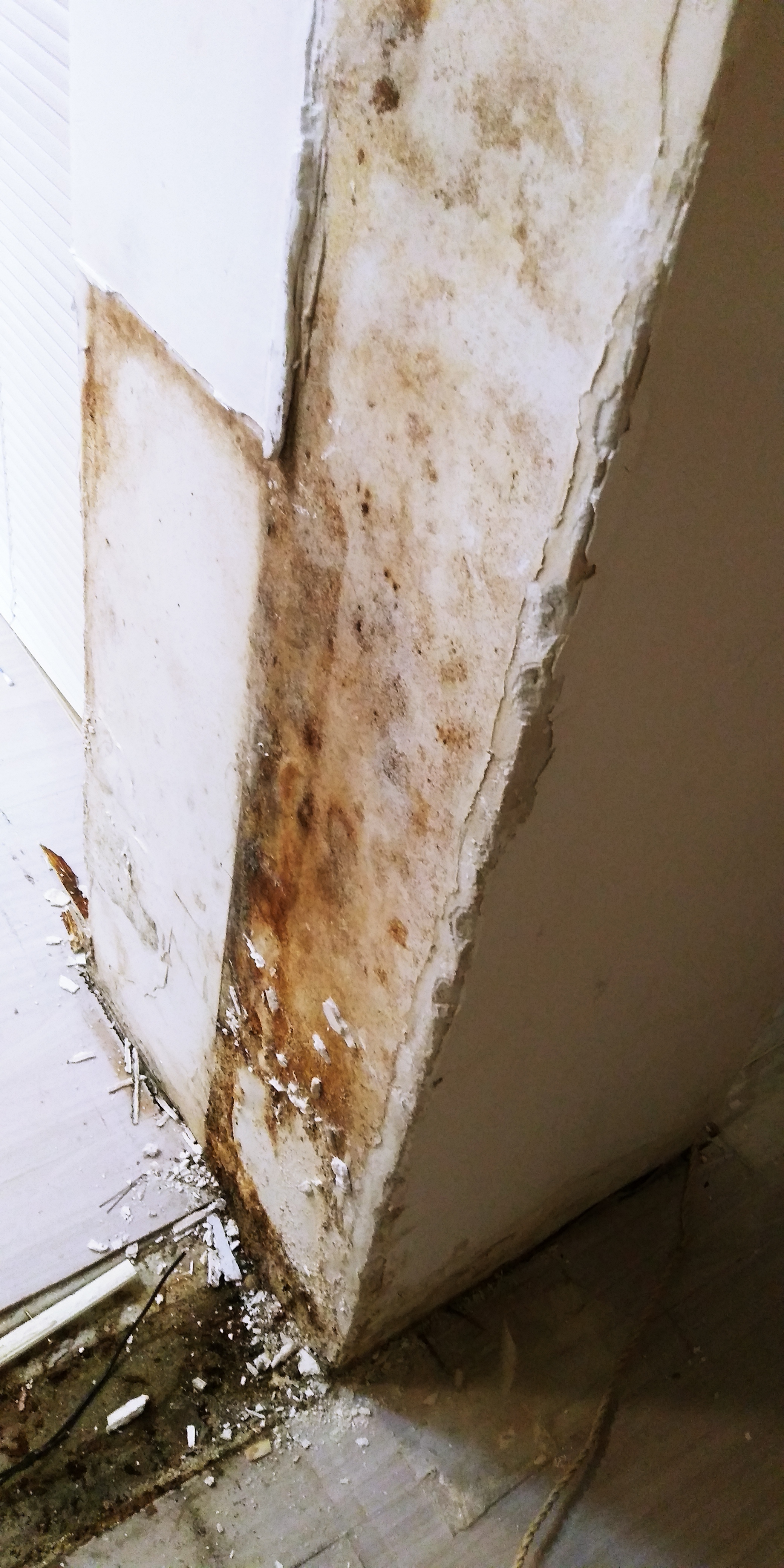

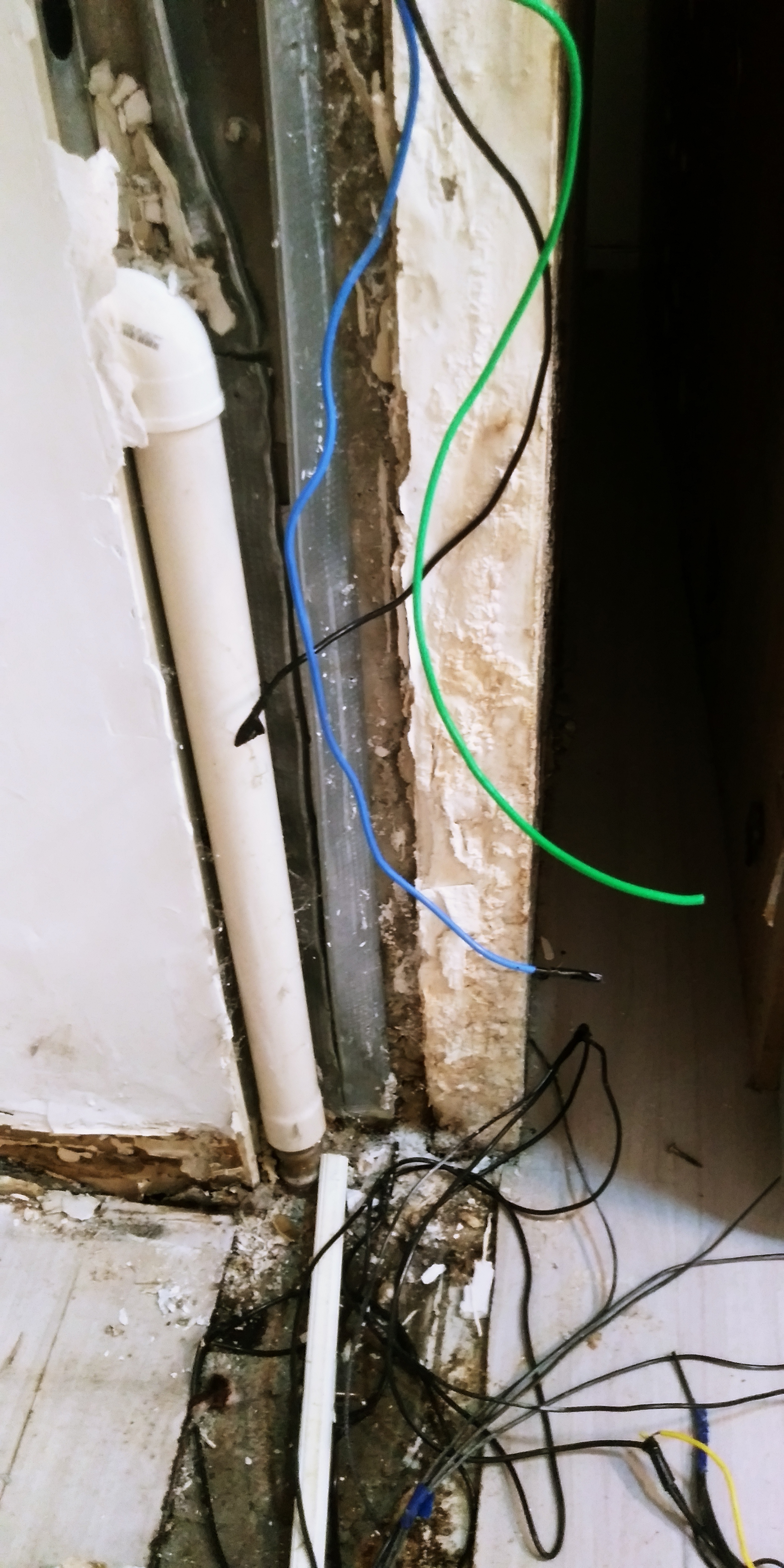

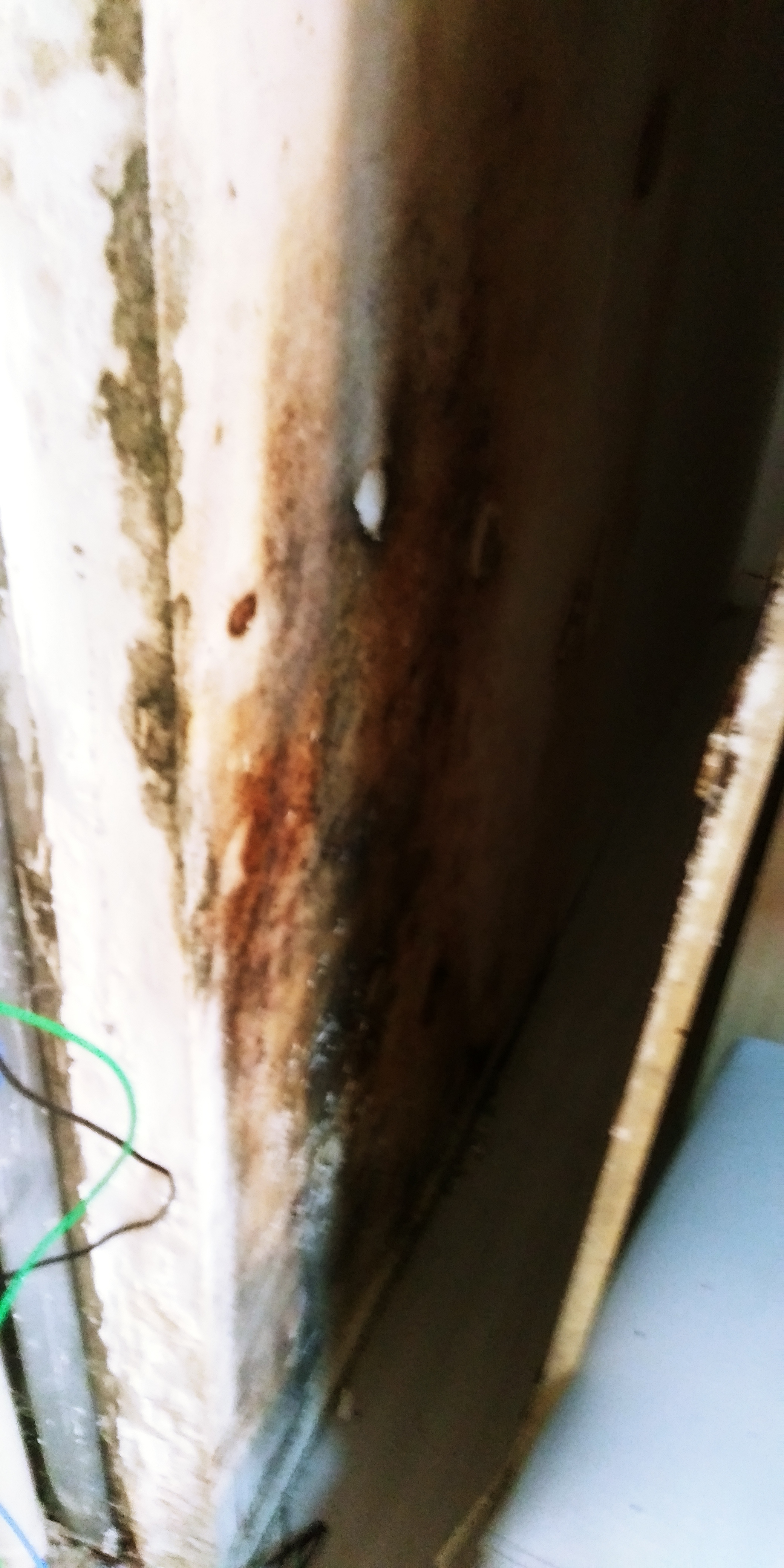

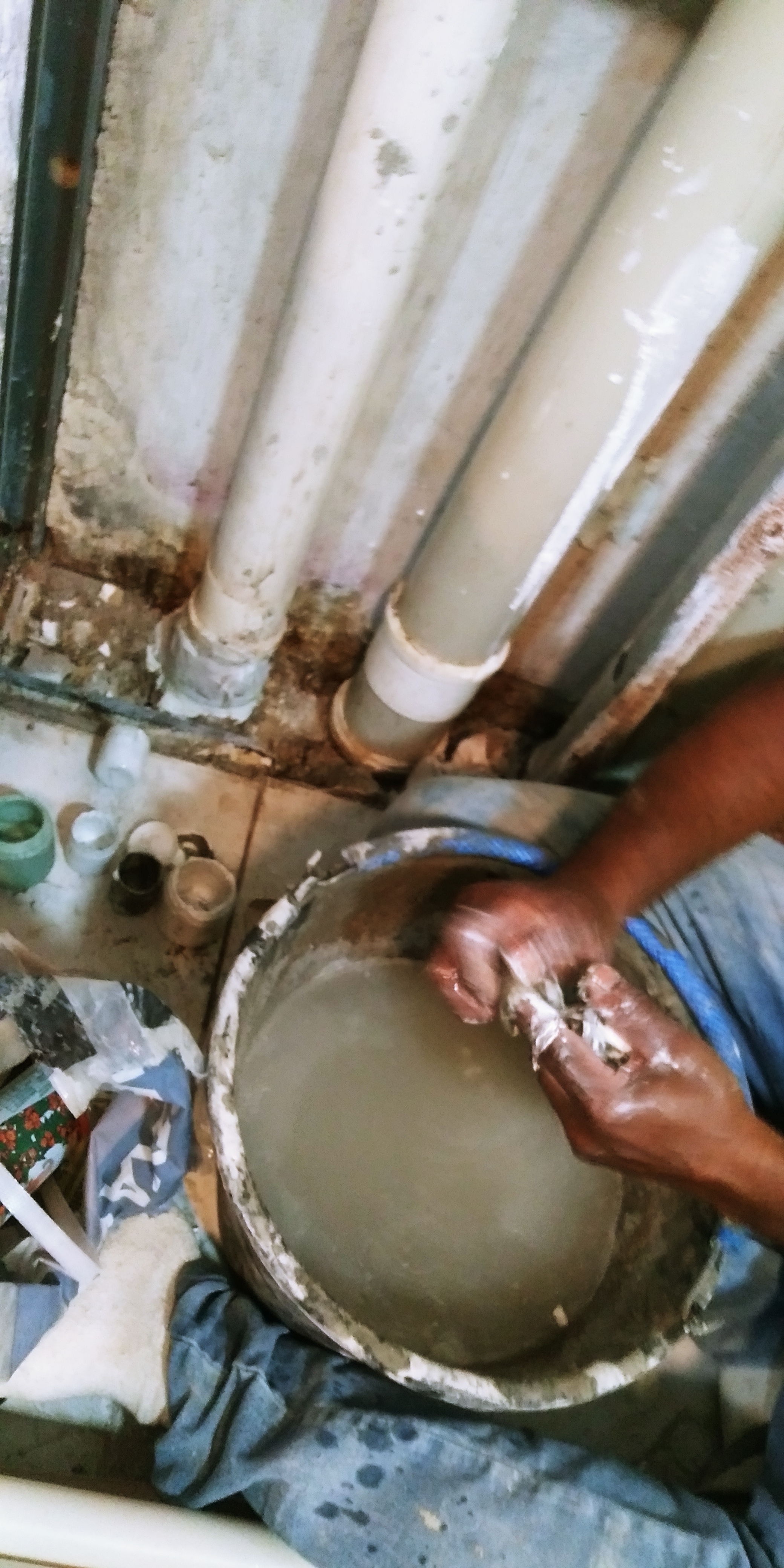

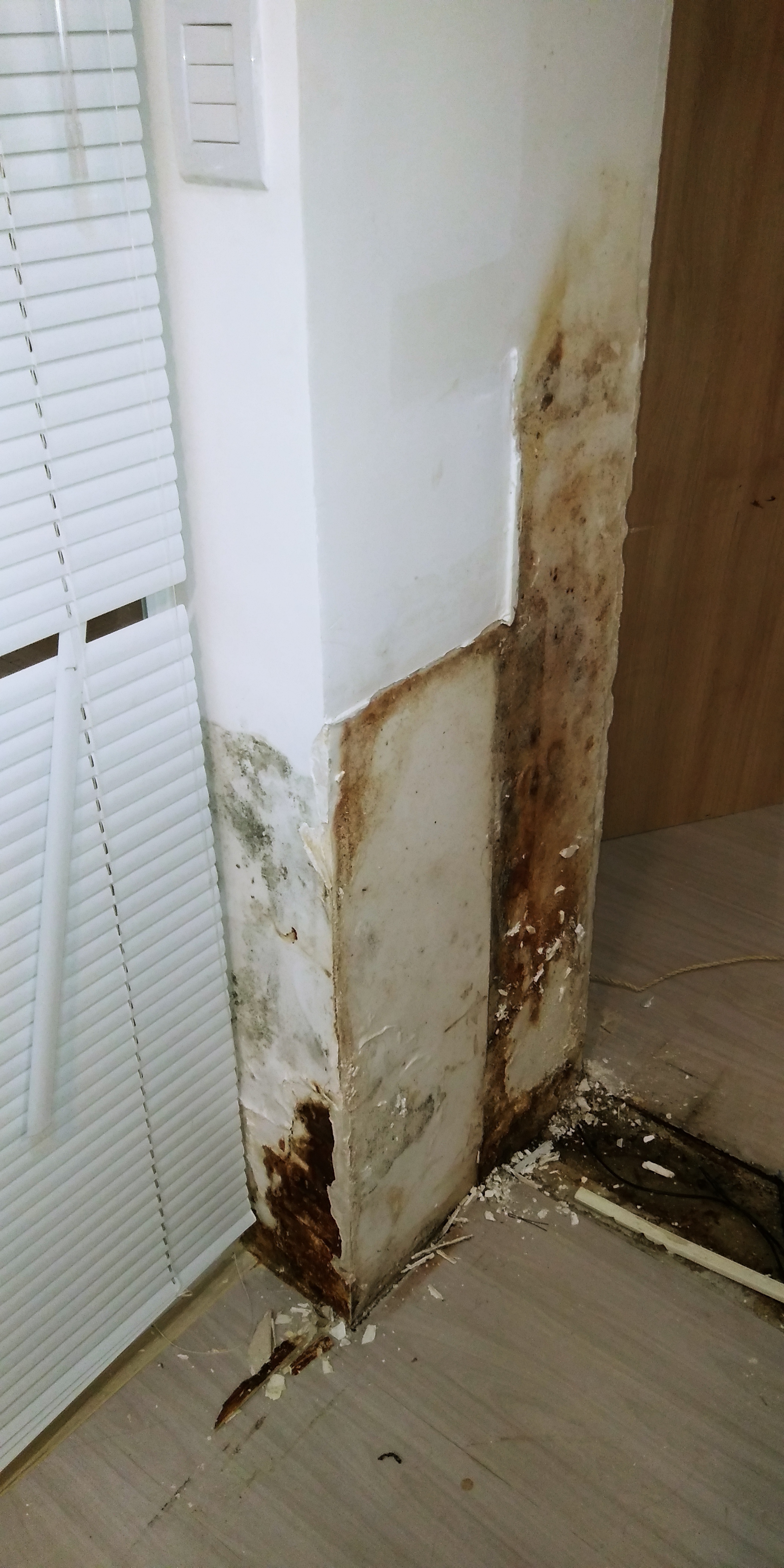

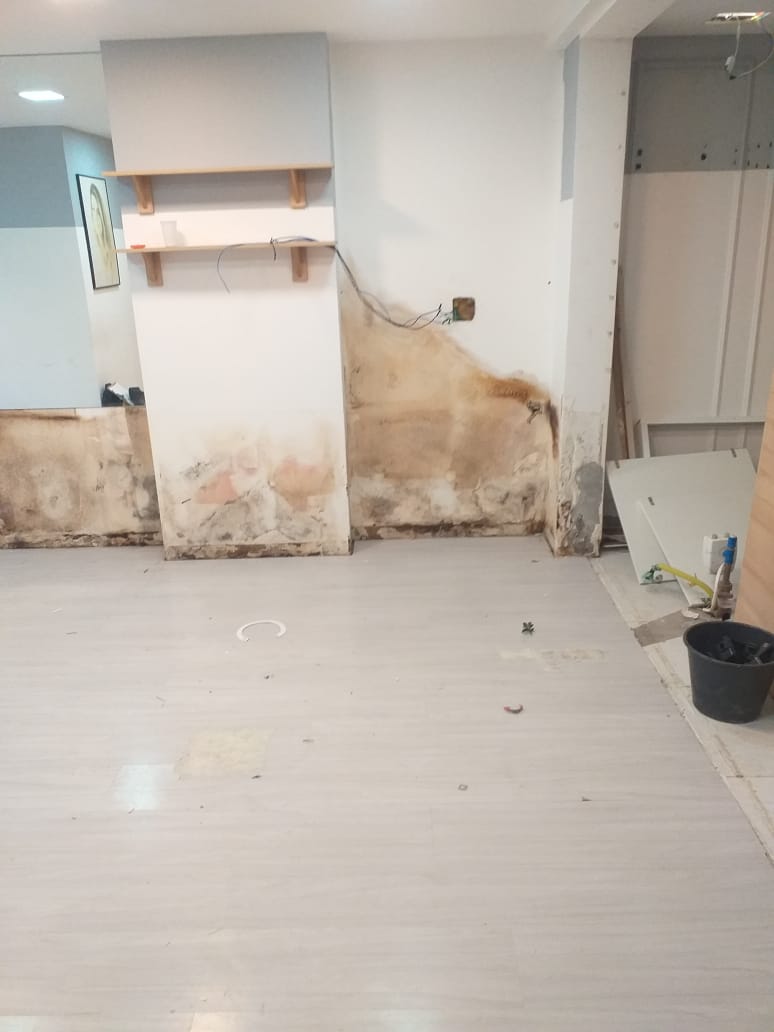

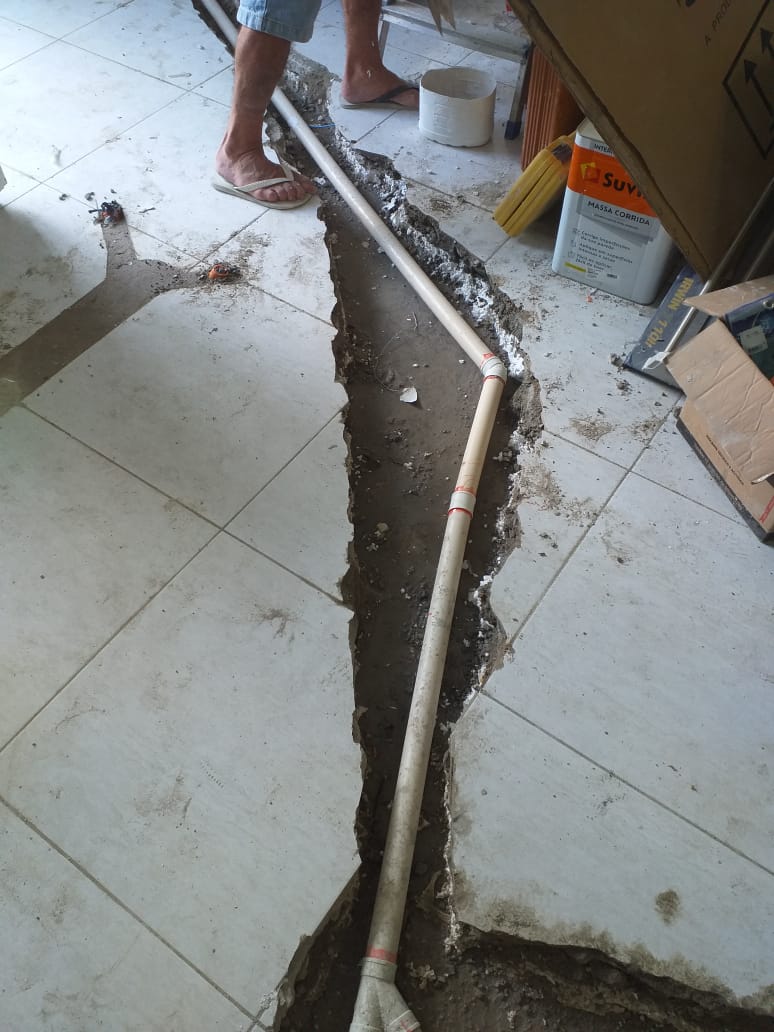

Essa reforma estava prevista para ser executada em 15 dias. Mas esbarramos em problemas prediais sérios como infiltração por vazamento de tubulações nas paredes e piso, e telhado onde em fortes chuvas, eles ficavam impossibilitados de trabalhar, pois caía cascata de água dentro da sala. Mesmo assim atrasamos somente 04 DIAS! Entre o início da obra e a entrega foram apenas 19 dias onde foi criado o novo projeto de layout com todos os móveis planejados, novos estofados, toda rede elétrica nova, hidráulica e todo sistema de condicionamento de ar corretamente colocados, o resultado foi fantástico não foi?

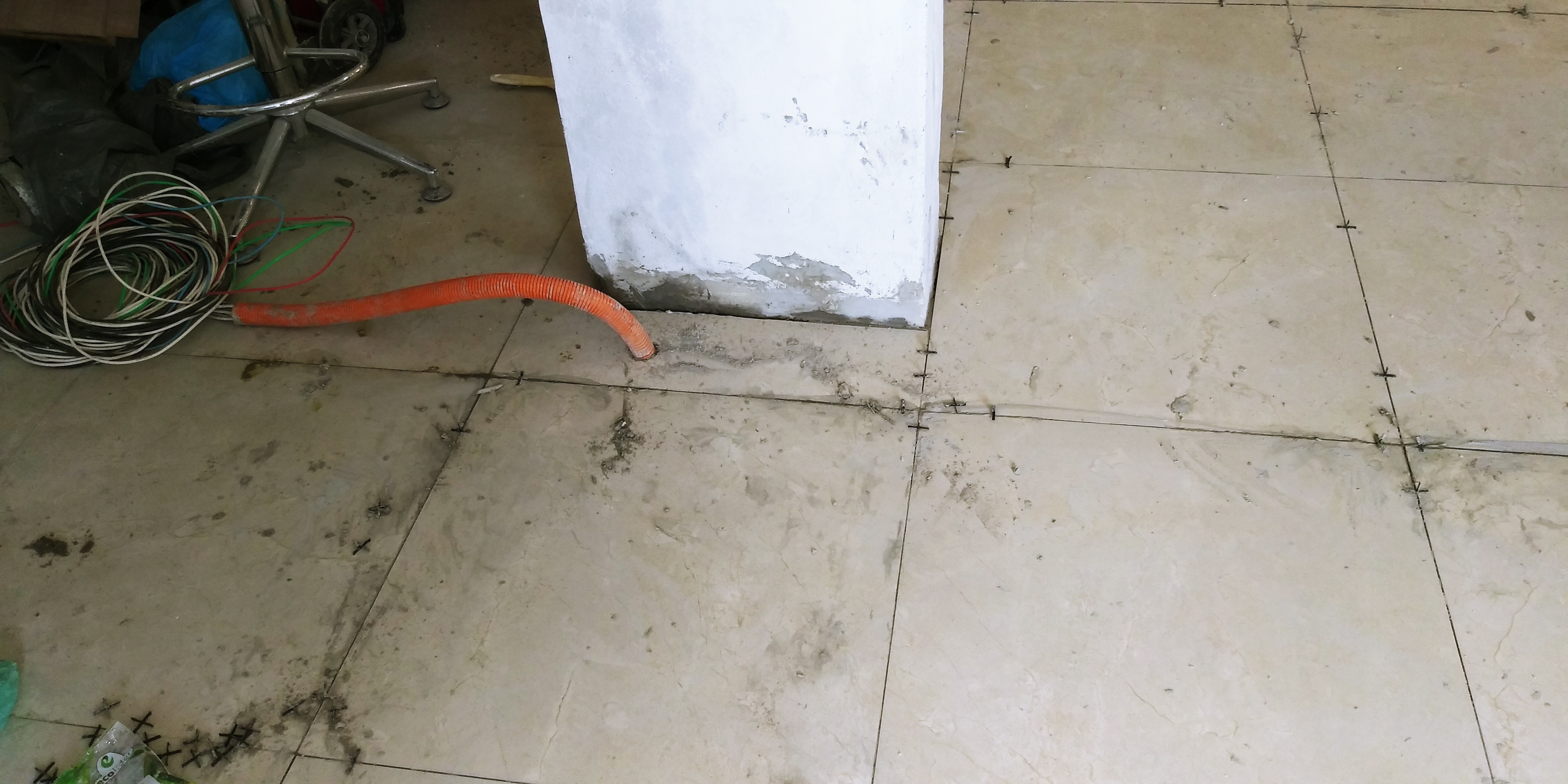

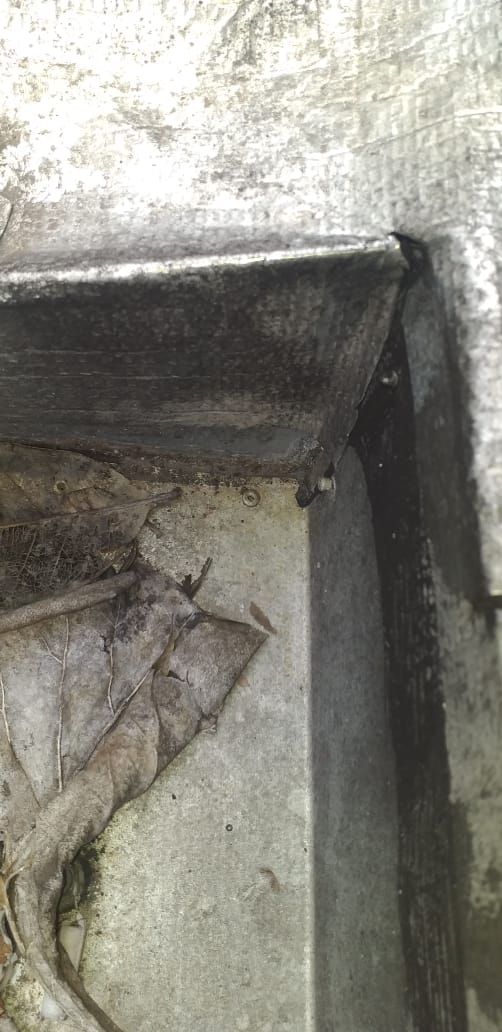

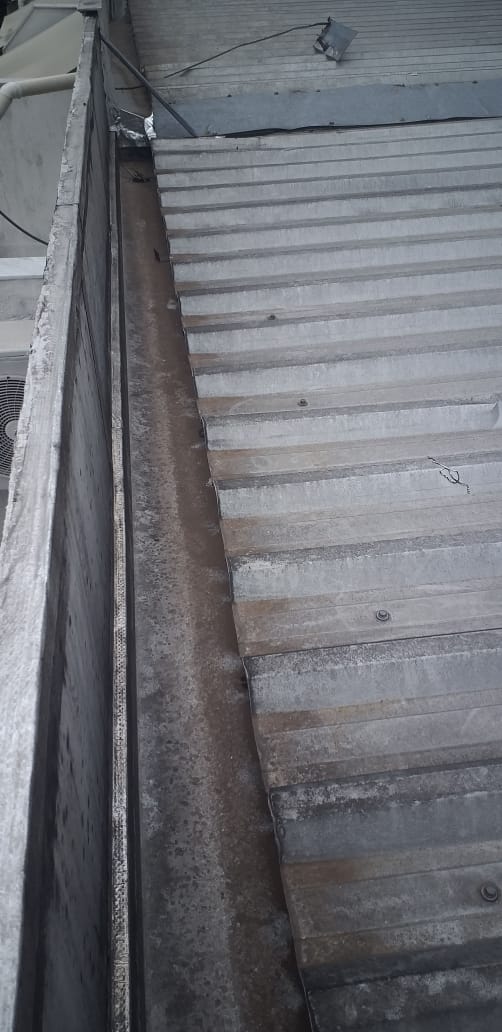

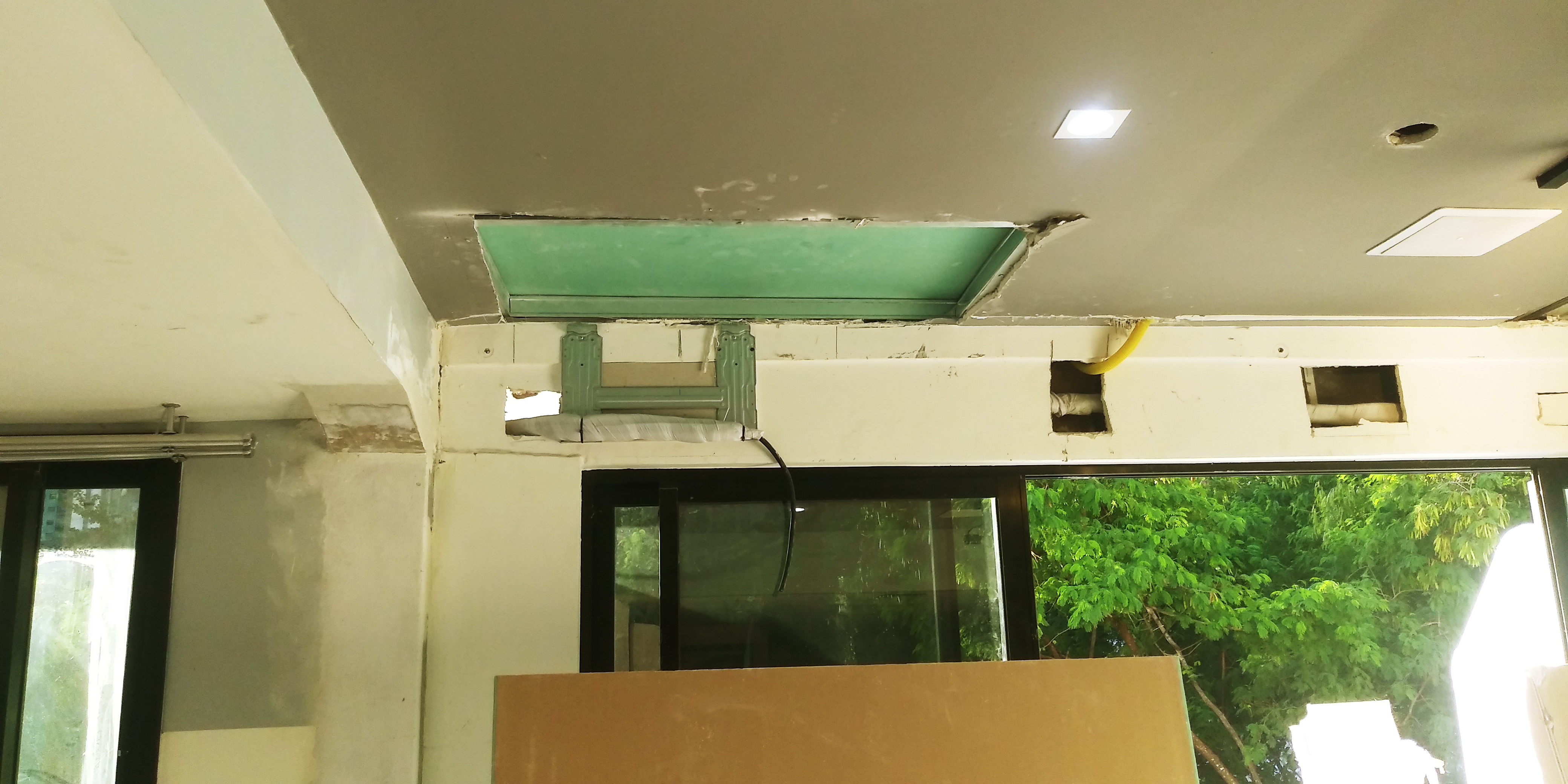

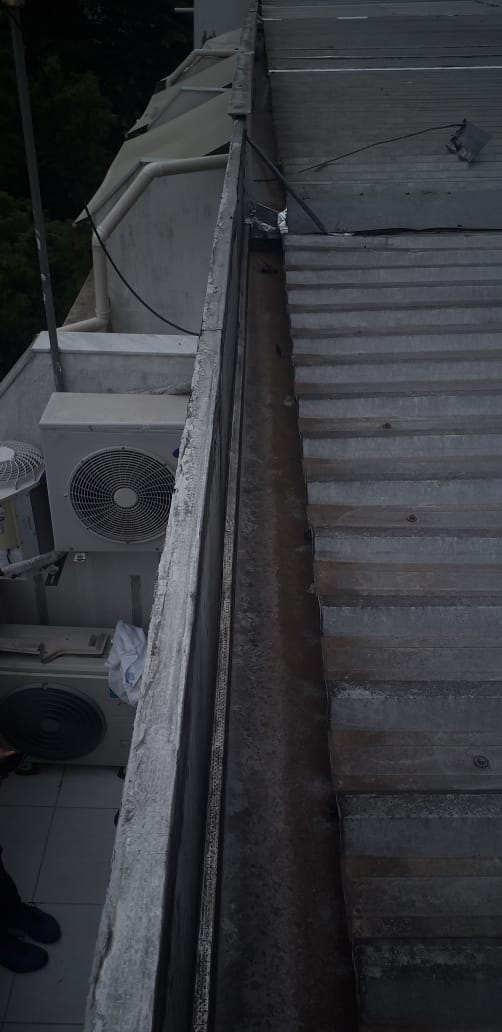

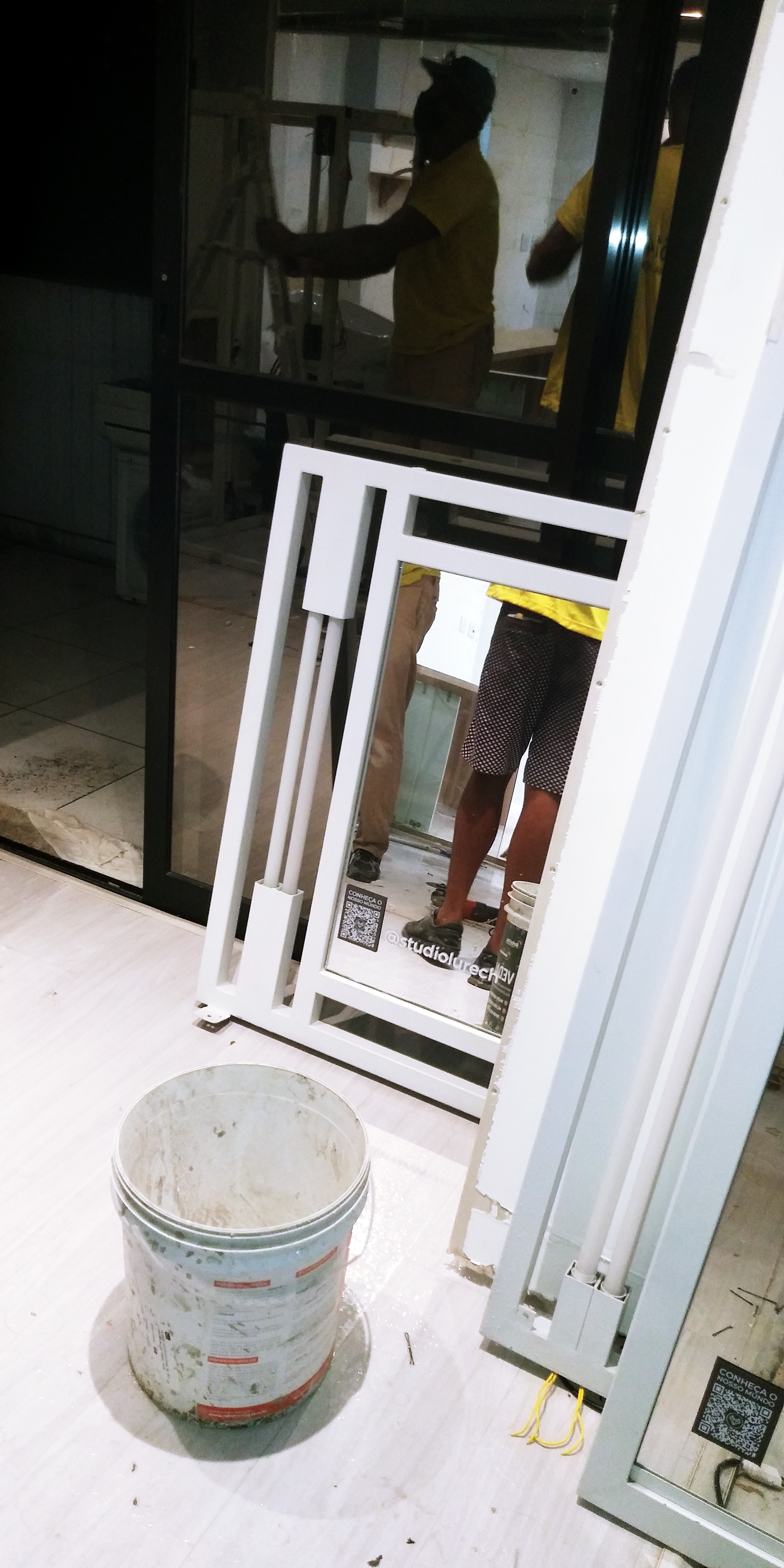

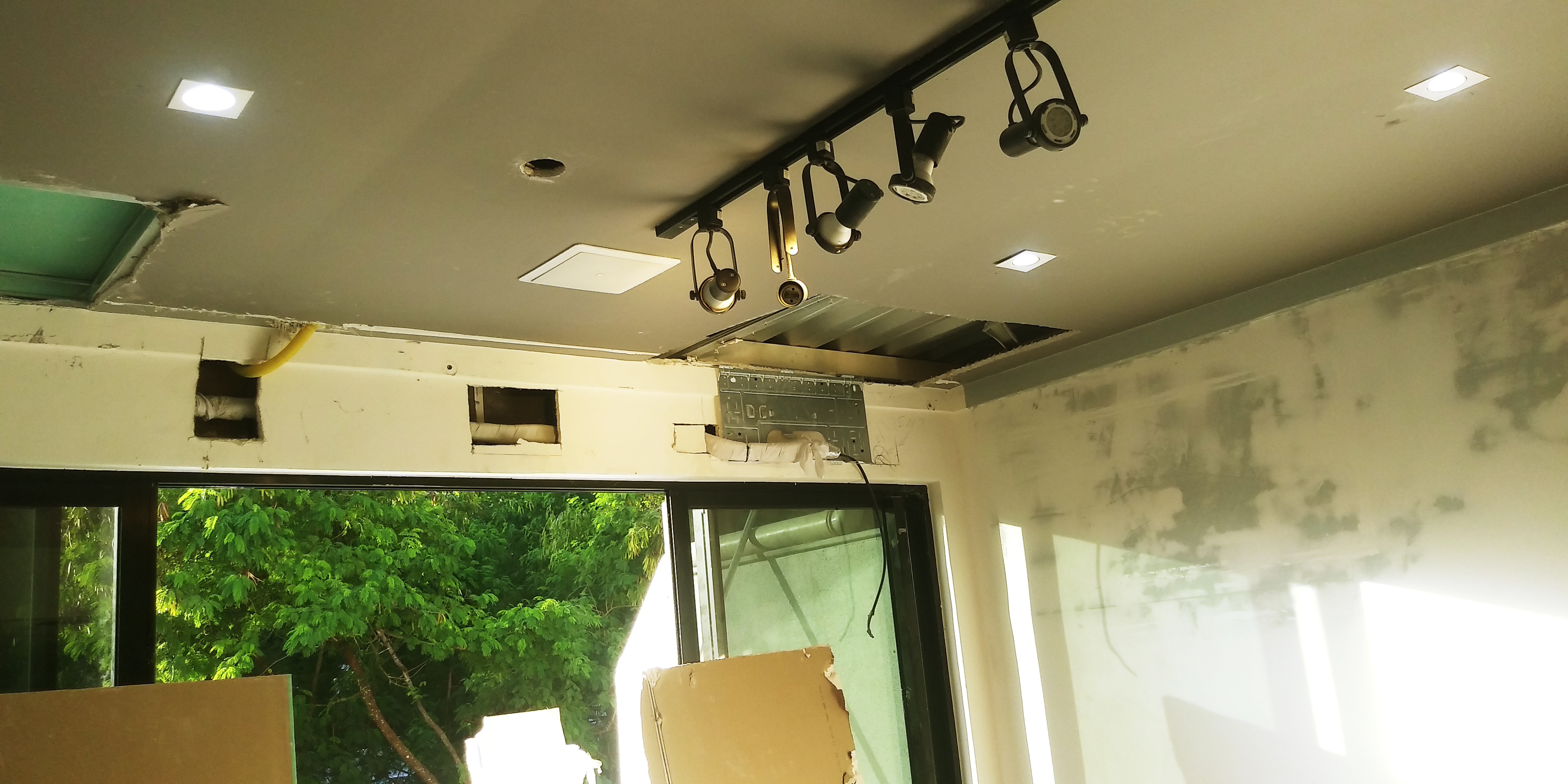

No décimo dia de reforma, faltando somente 5 dias para entrega, esbarramos em outro grande problema: a água da chuva inundava a sala pelas luminárias, trazendo forte problema para o cliente a cada mudança de tempo. Paramos para resolver! Telhado consertado.

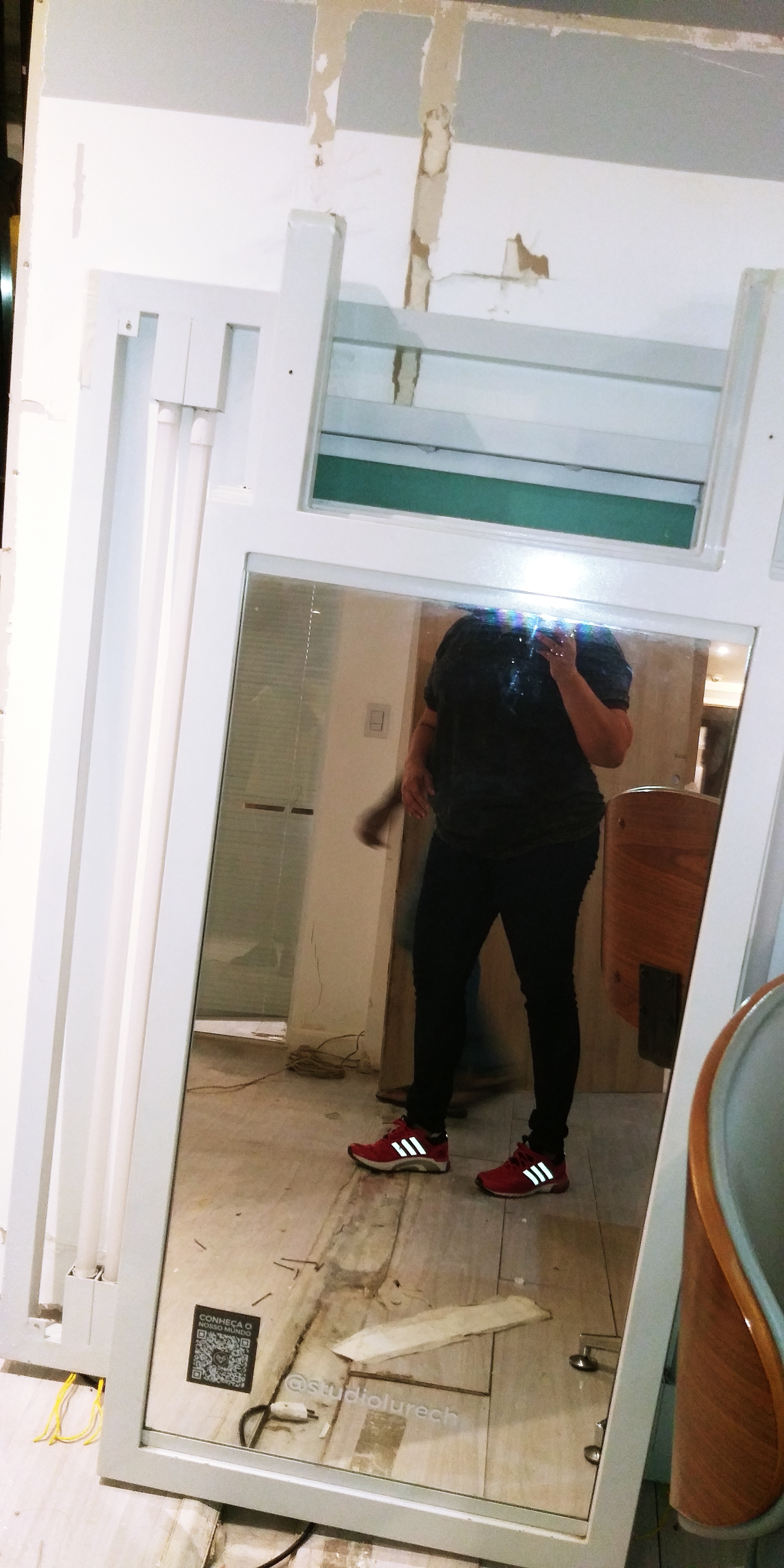

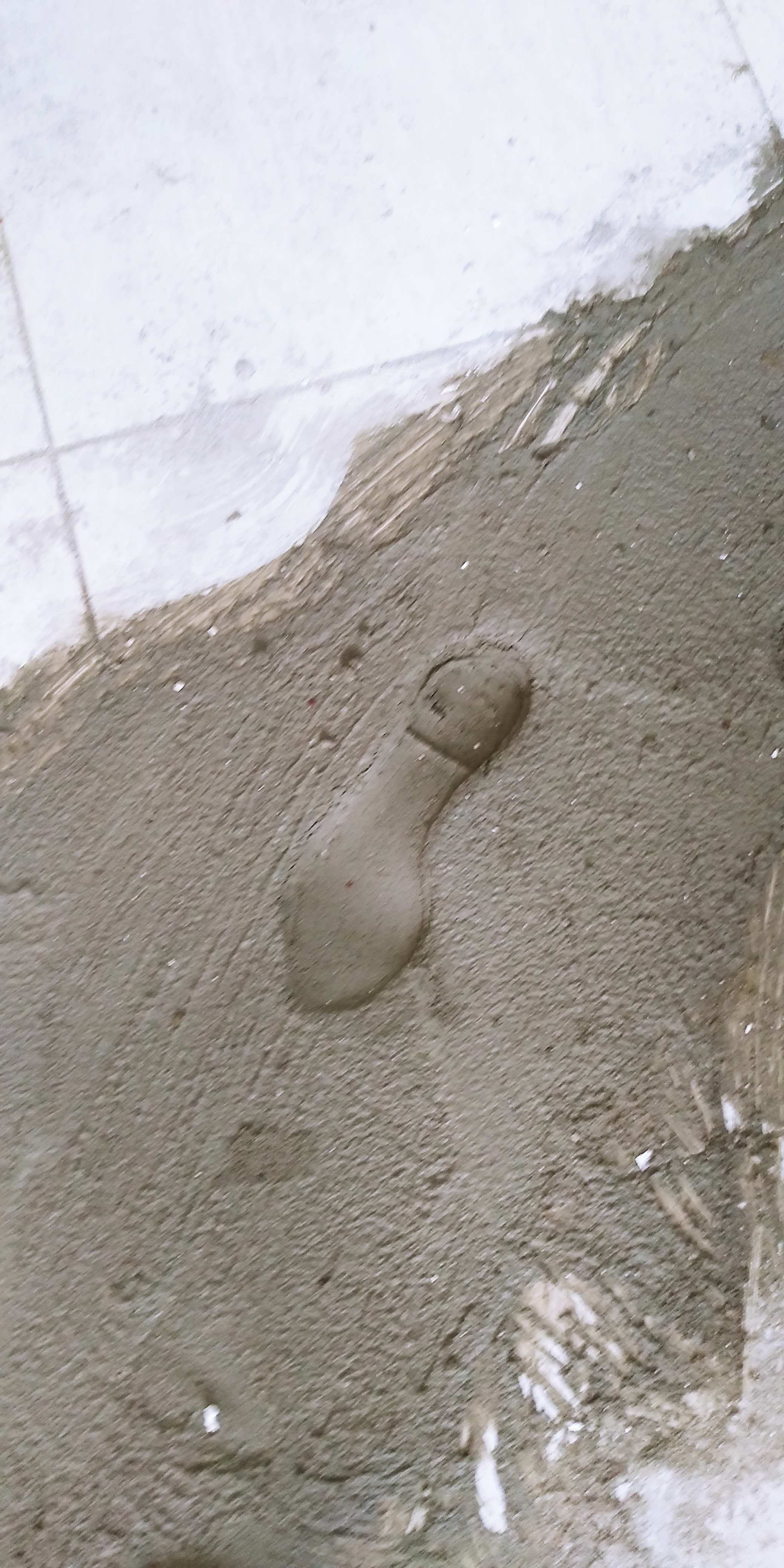

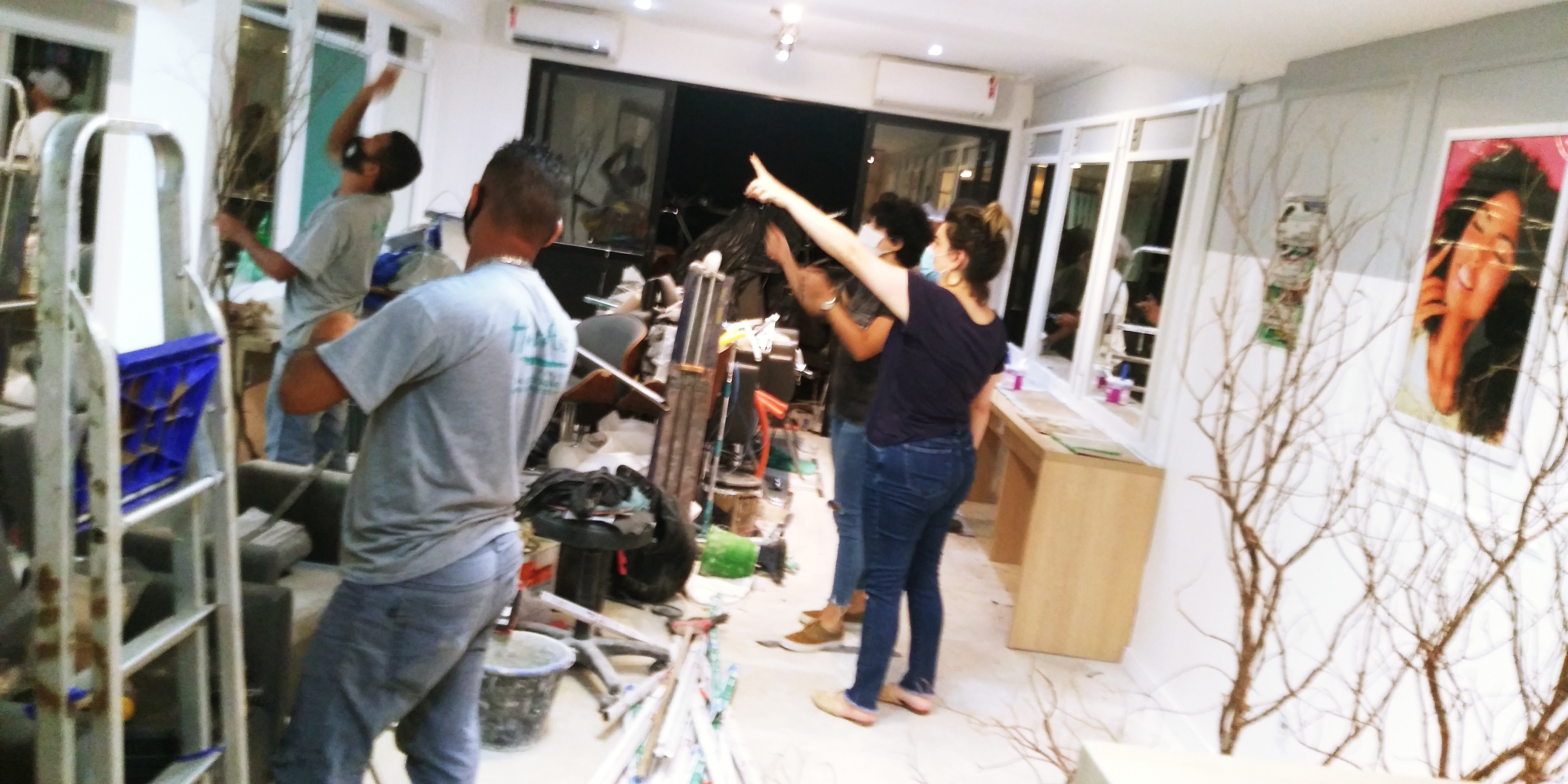

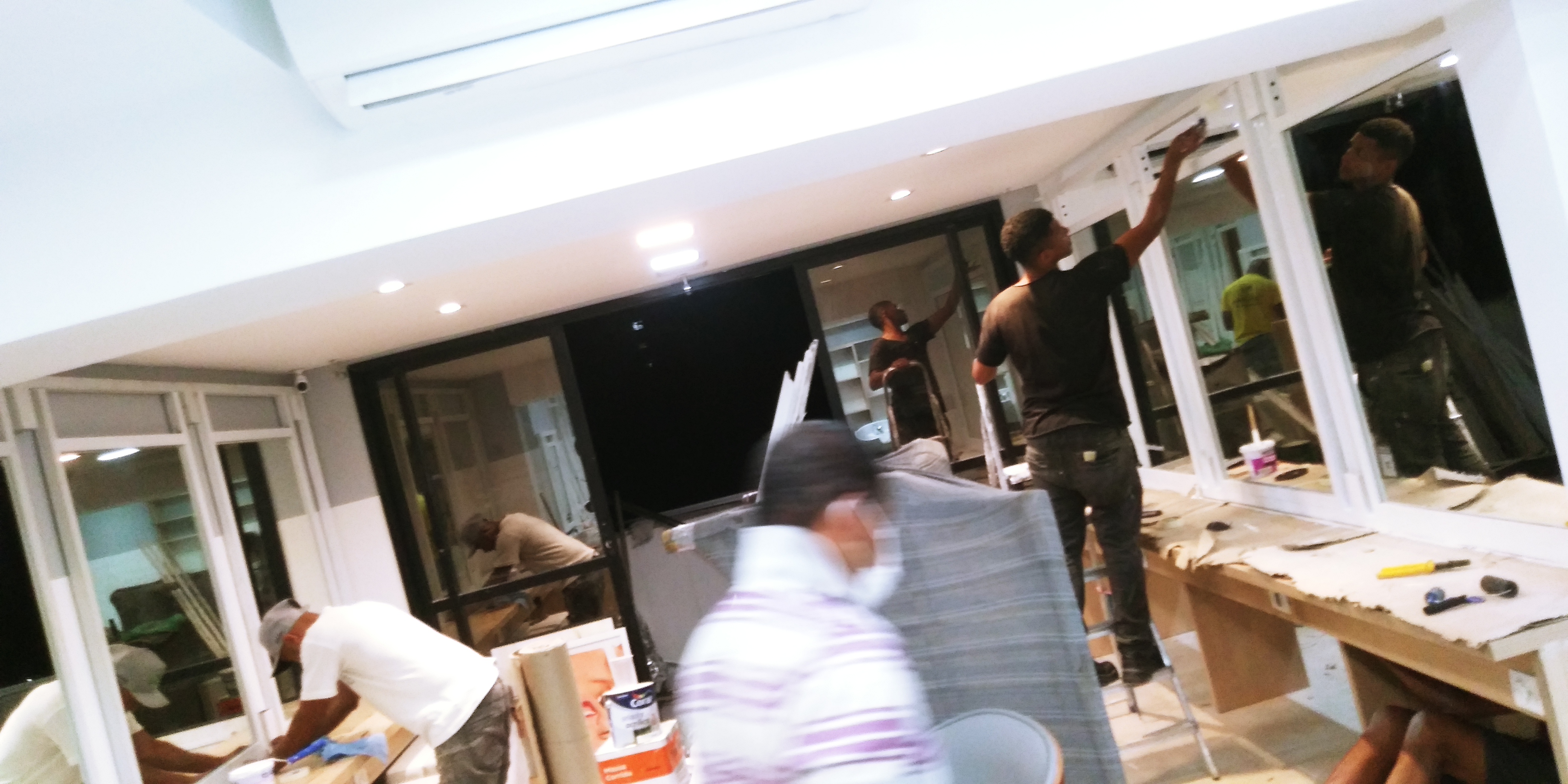

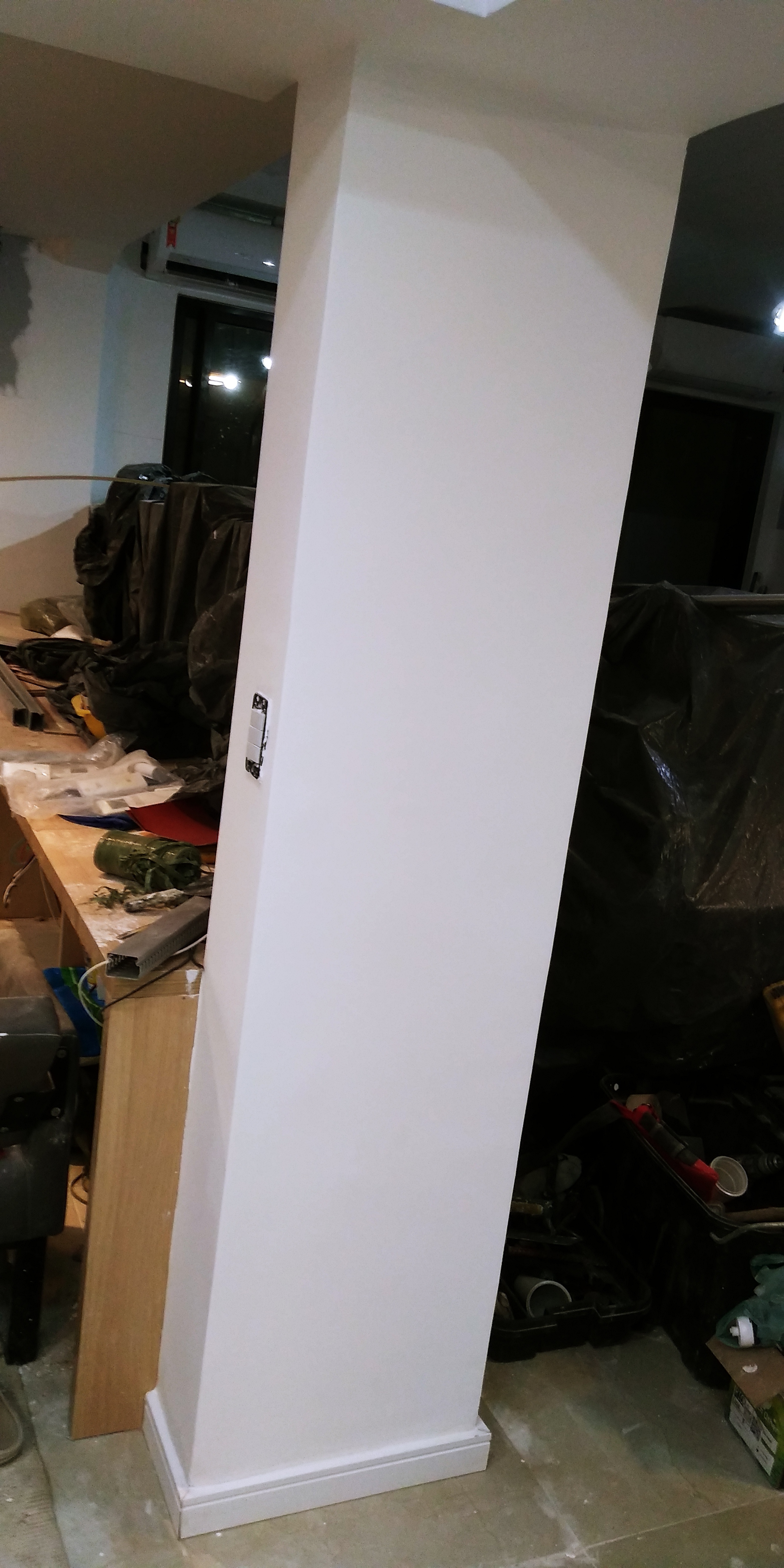

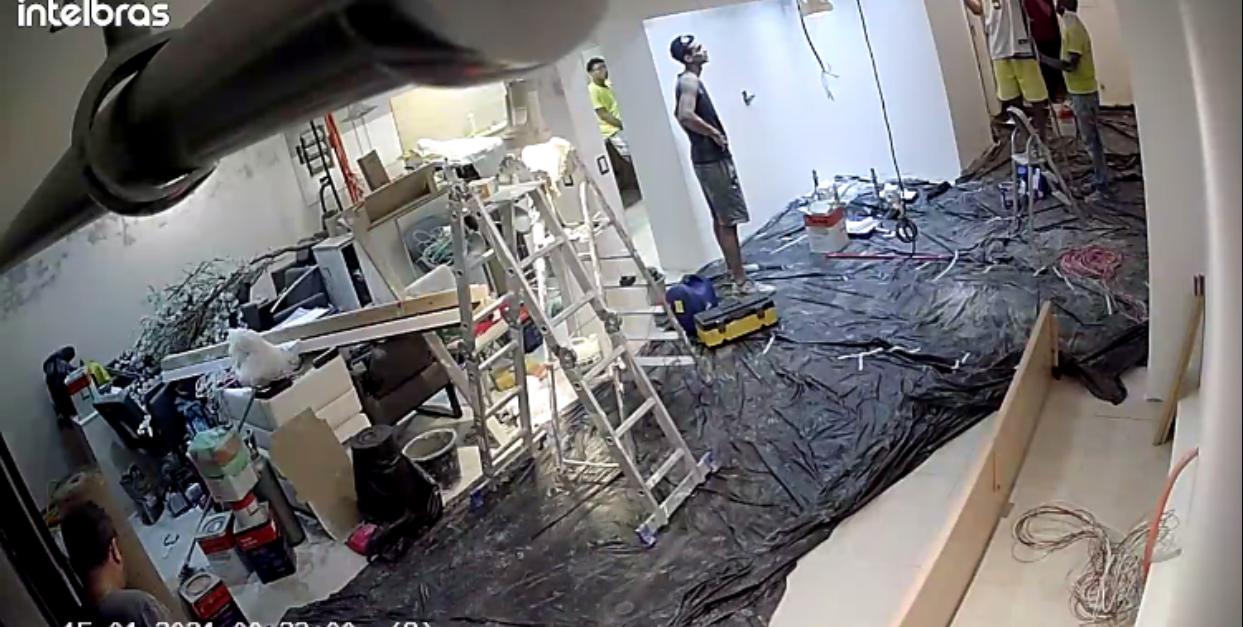

Trabalhamos mudando todos os móveis de lugar a cada etapa. Foi o maior desafio que tivemos em tão pouco tempo!

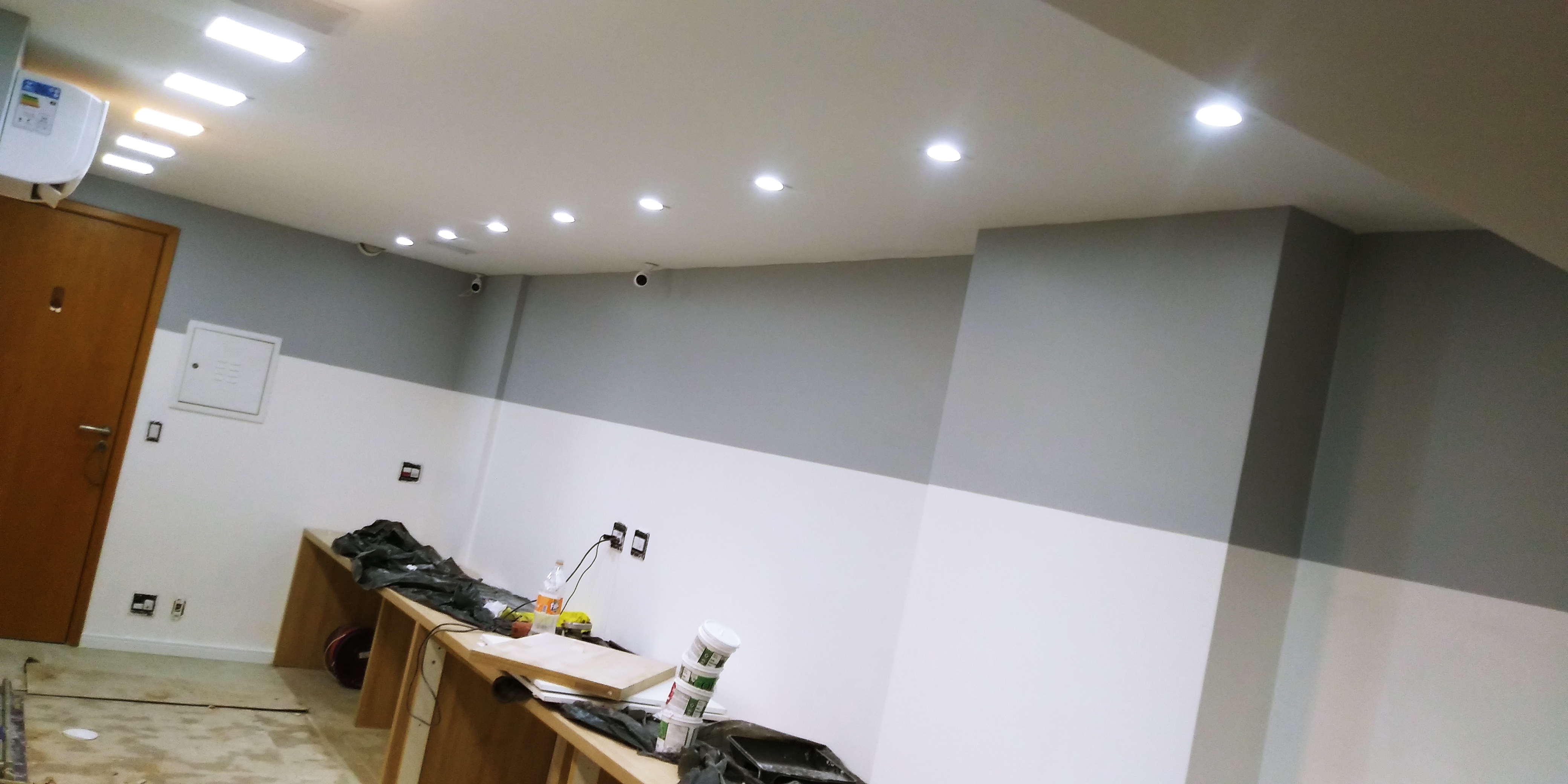

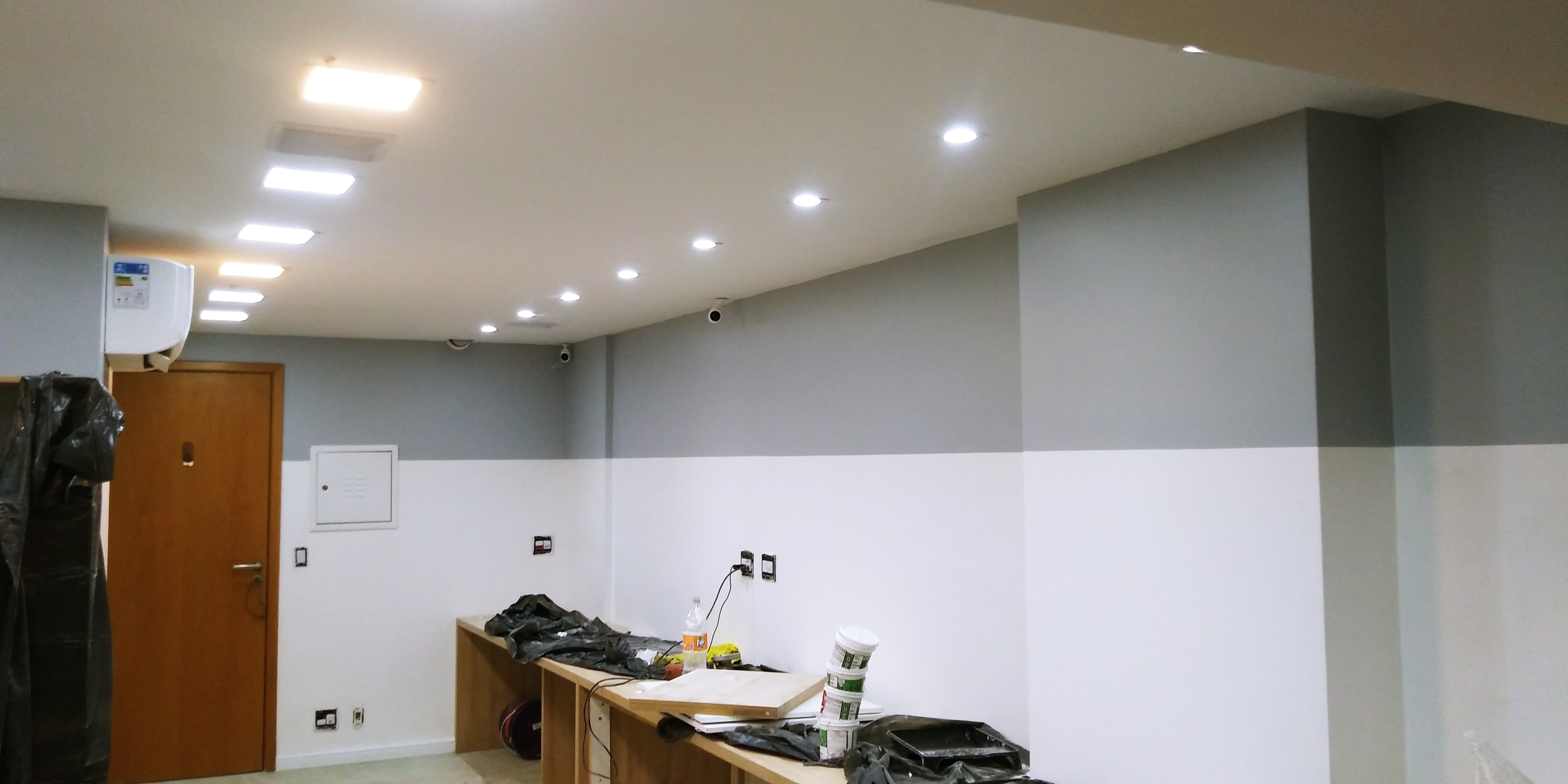

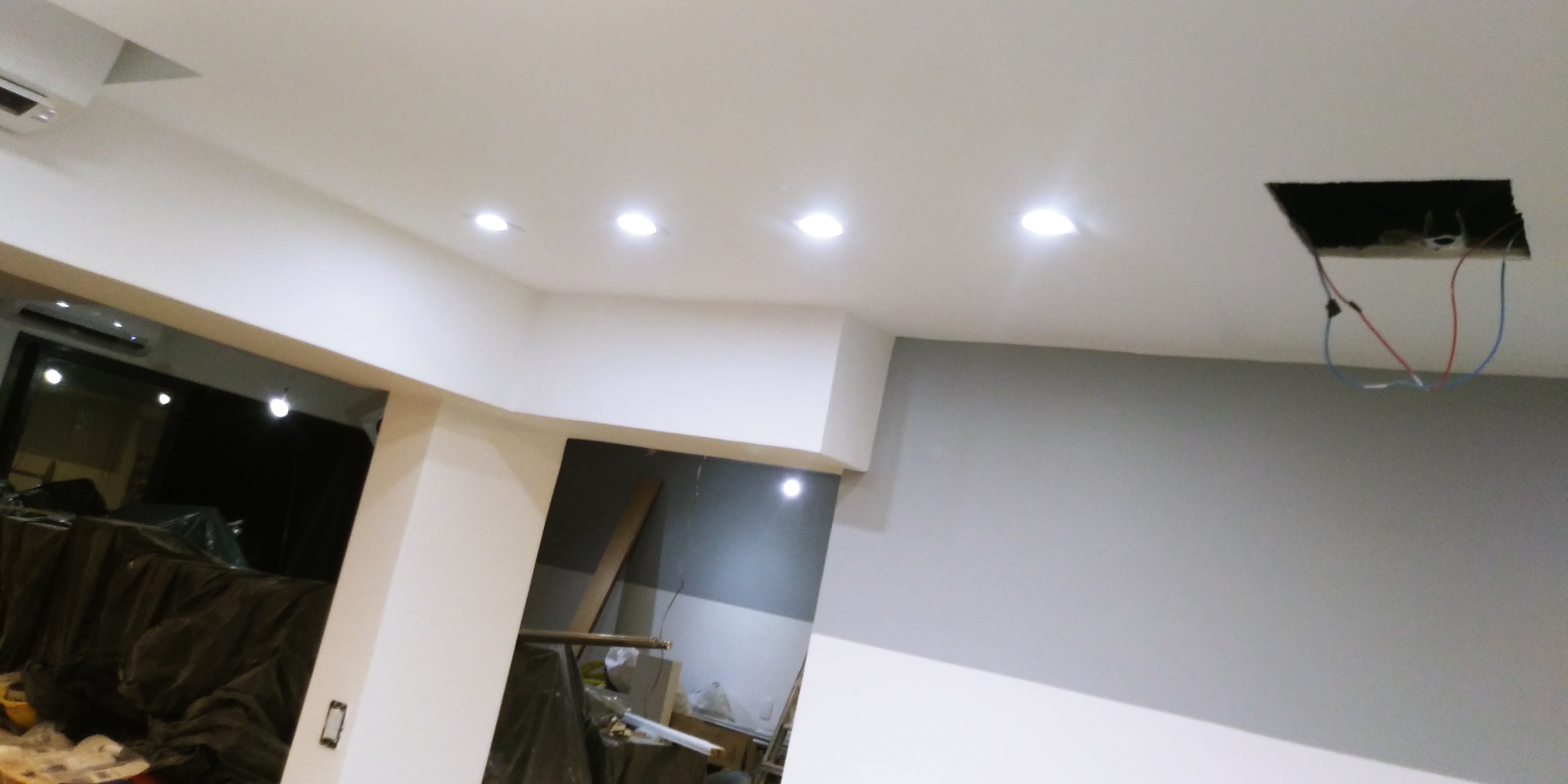

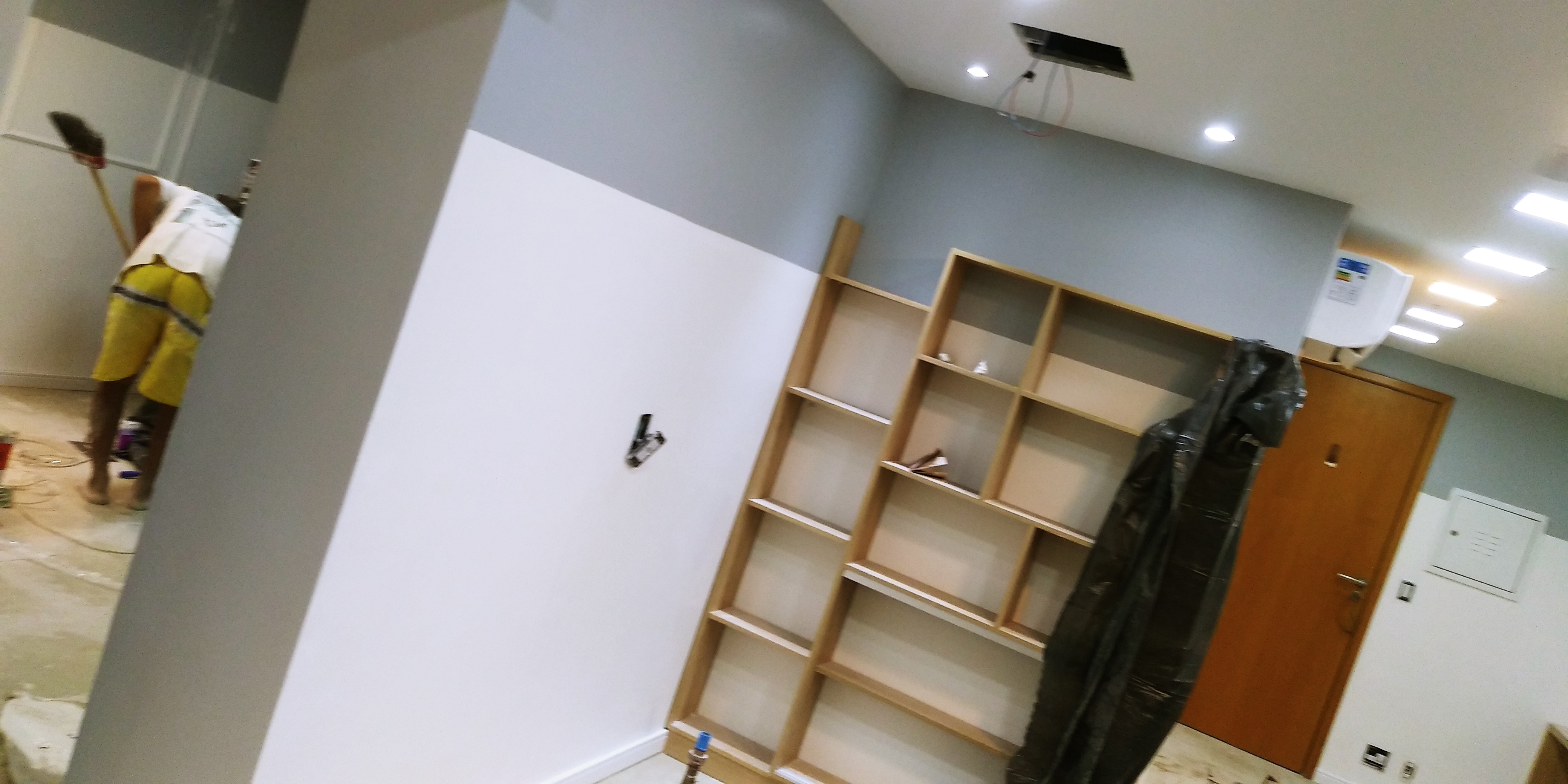

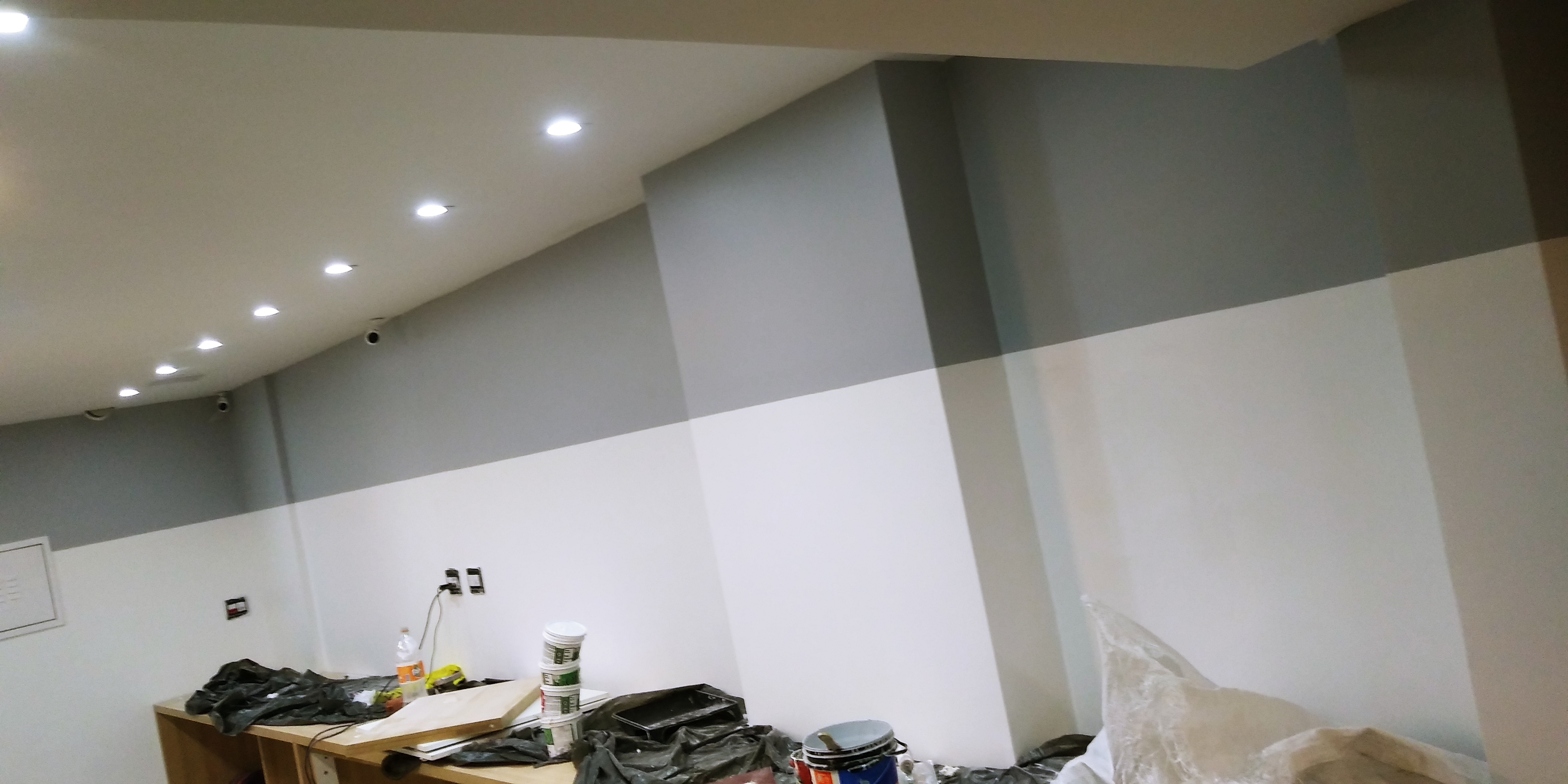

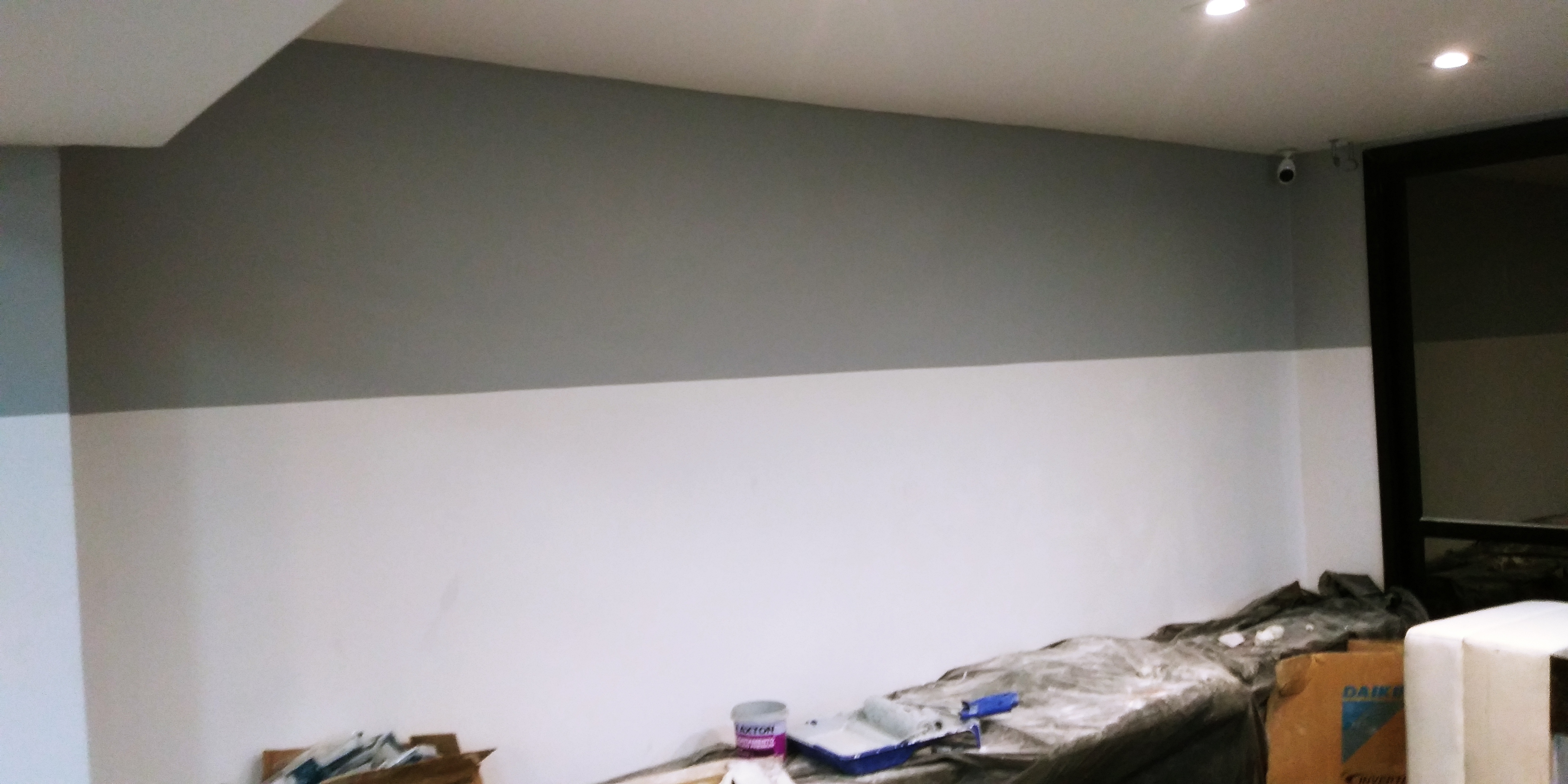

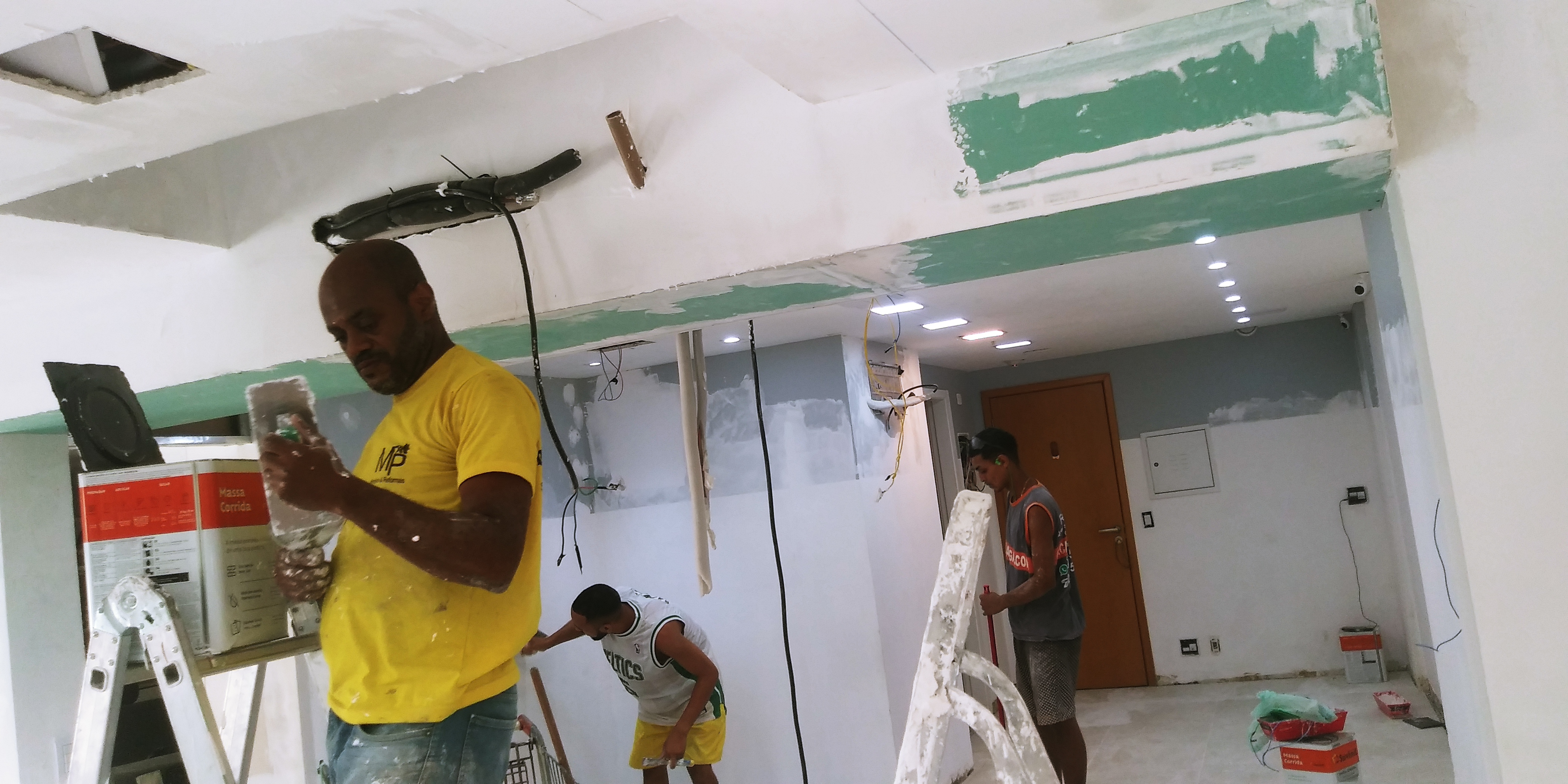

PINTURA
AR CONDICIONADO – O ANTES E O DEPOIS

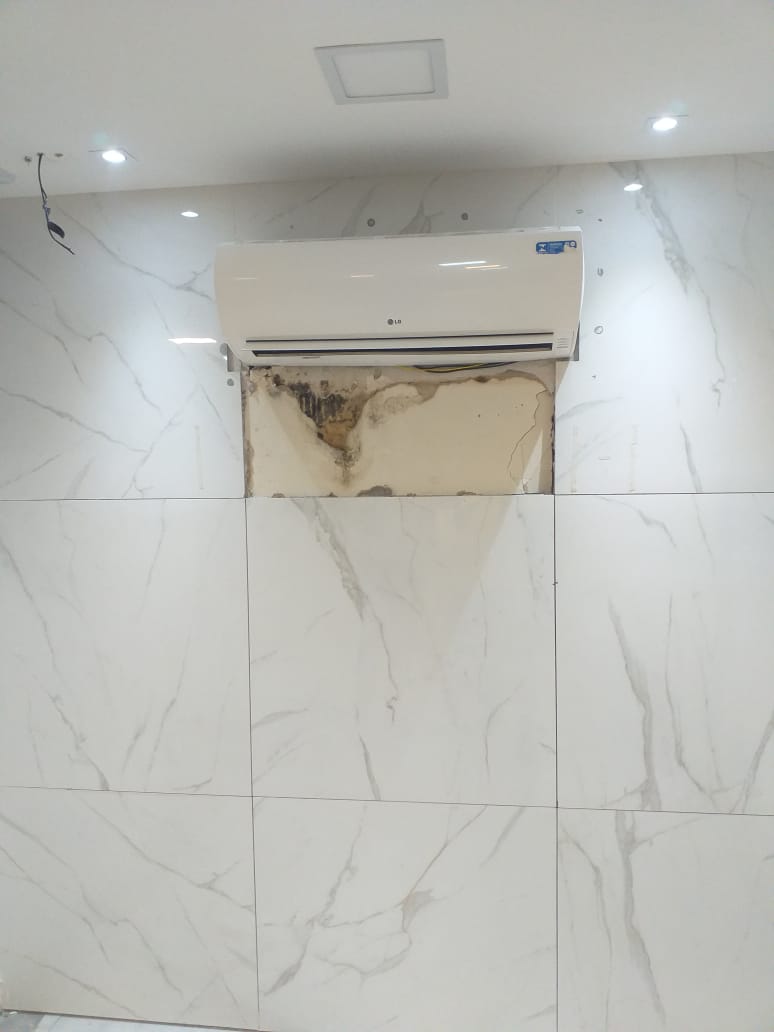

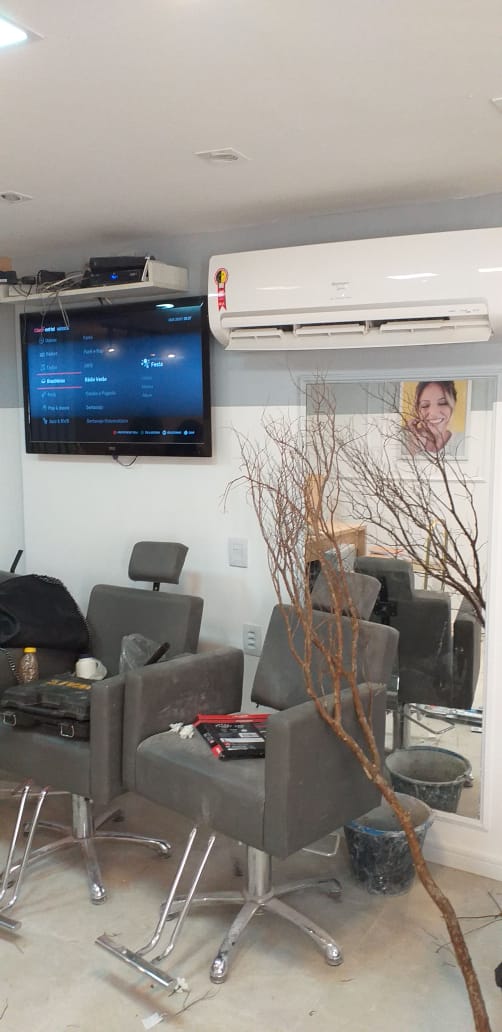

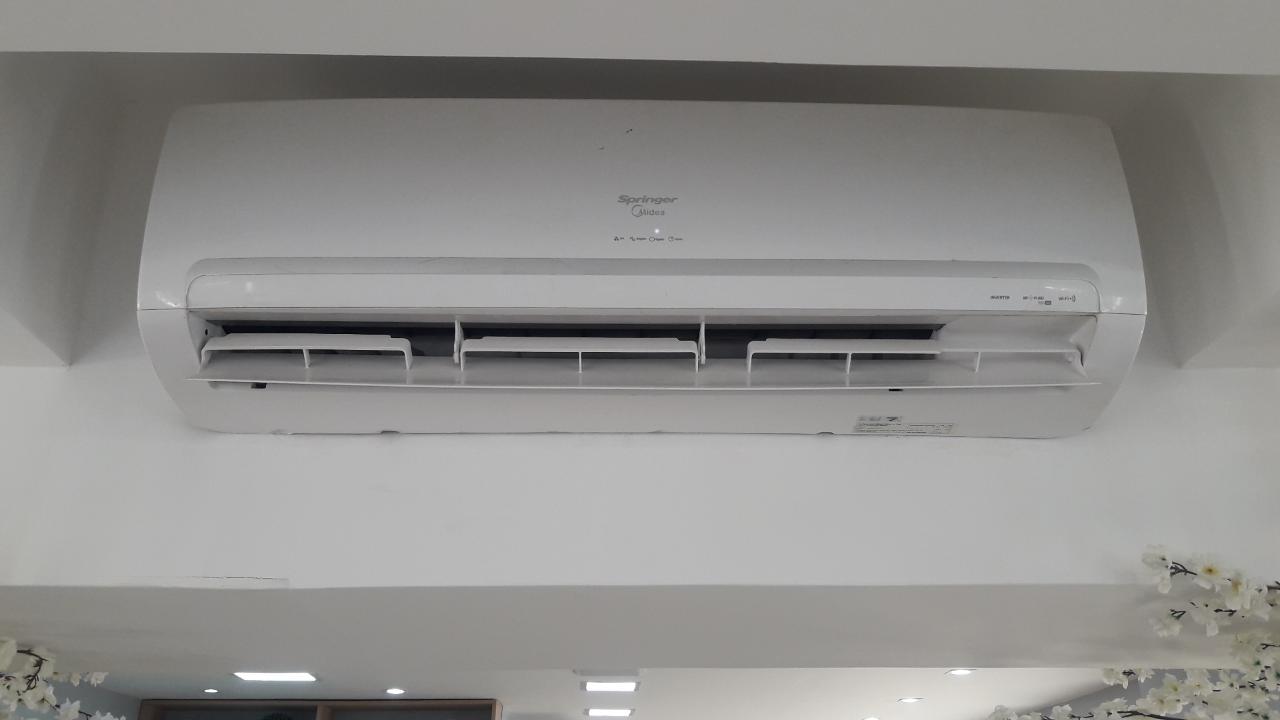

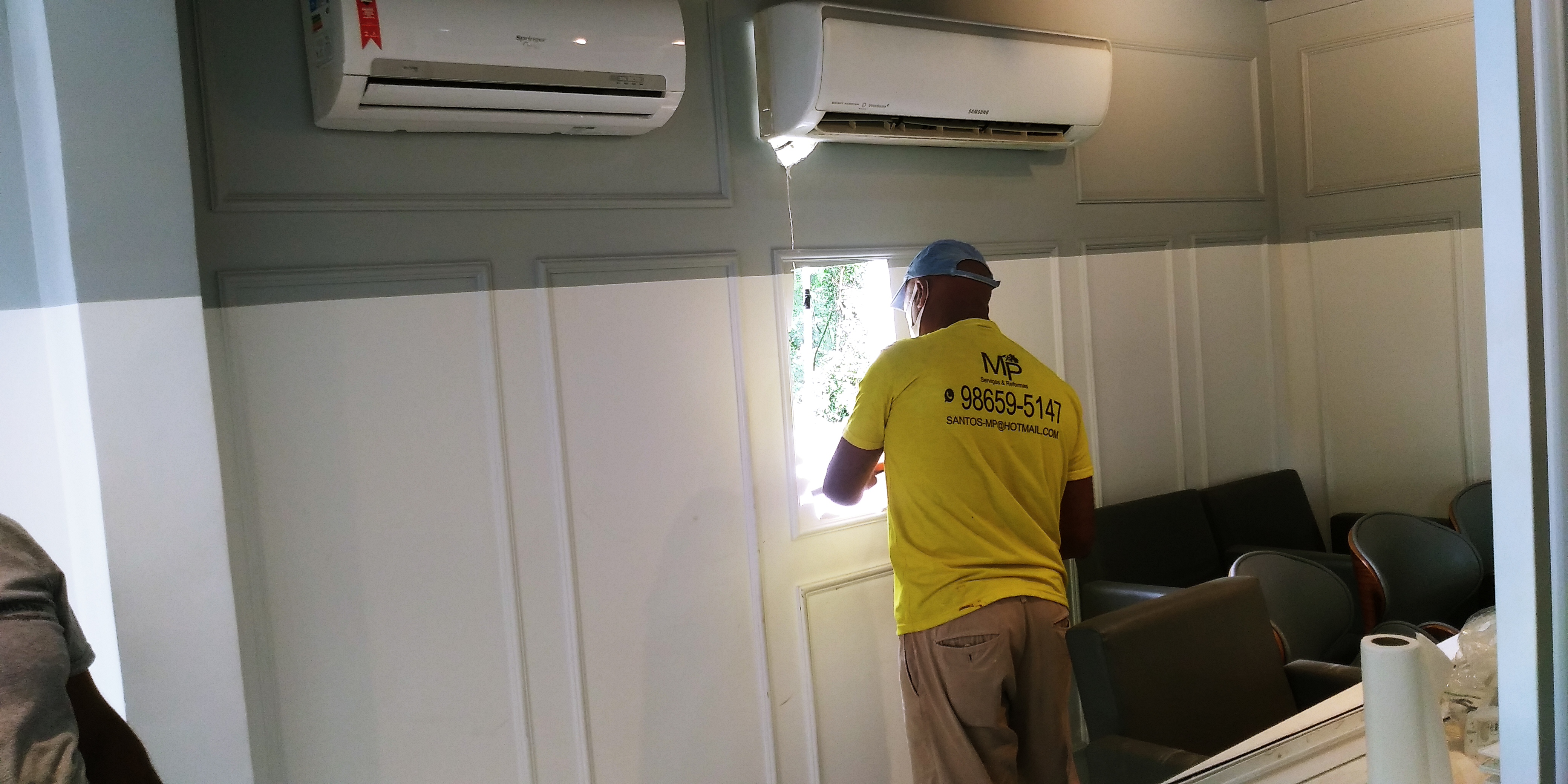

Aqui eu mostro onde ficarão posicionados os novos aparelhos de ar condicionado, e como era a antiga distribuição, completamente fora dos padrões e atendimento ao cliente. As primeiras fotos abaixo, verifiquem que em uma só parede ficavam duas evaporadoras lado a lado.

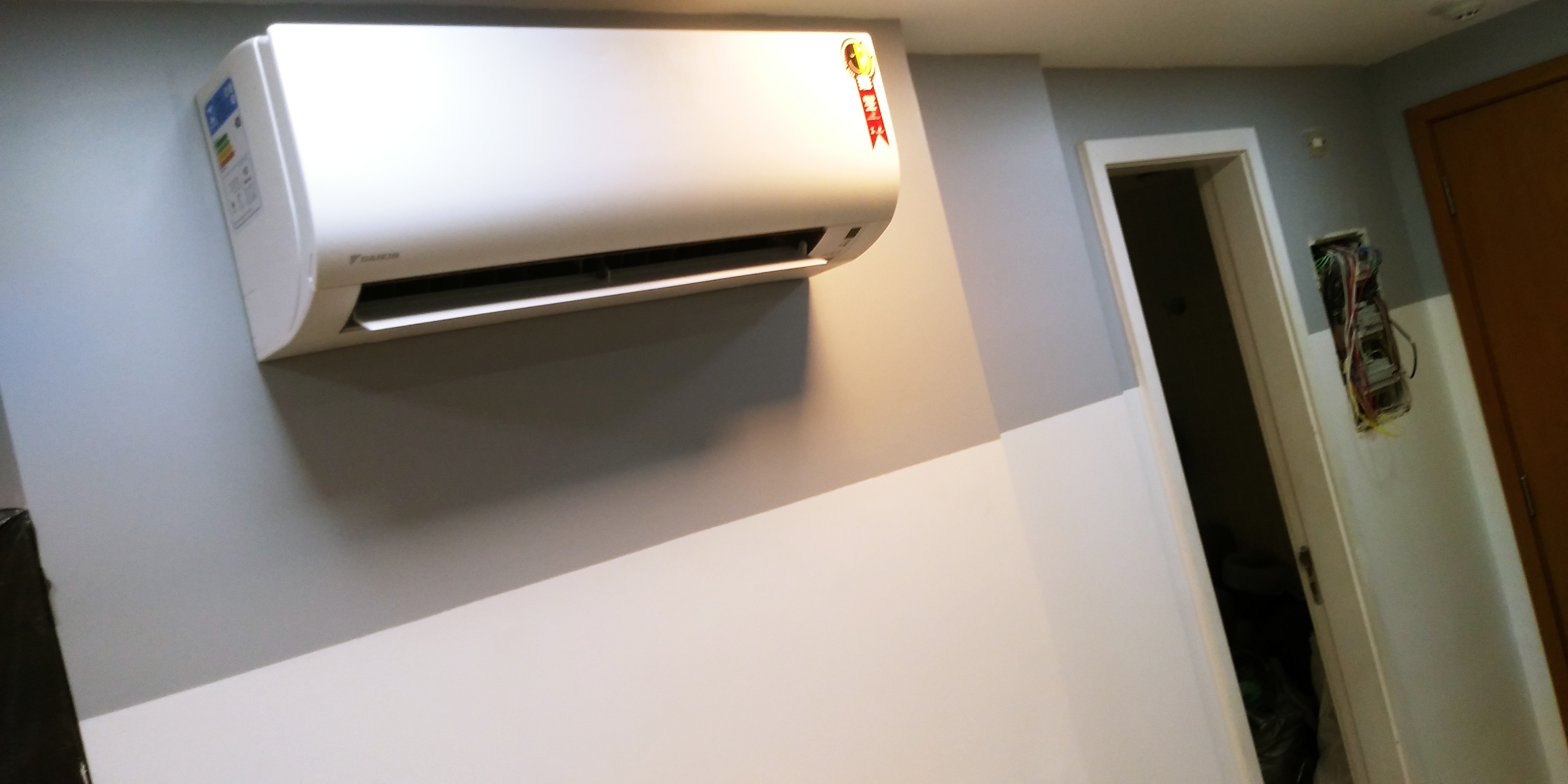

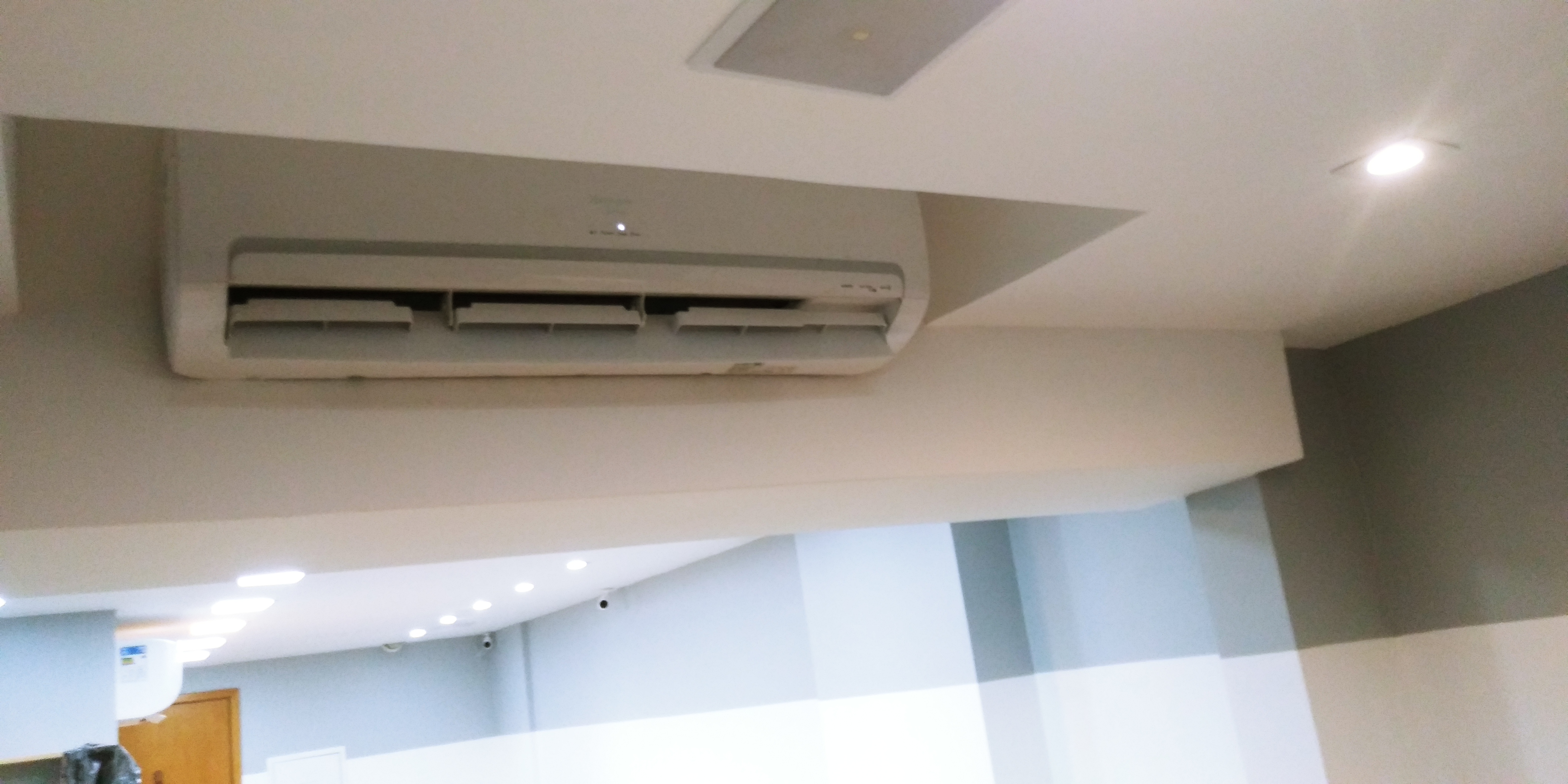

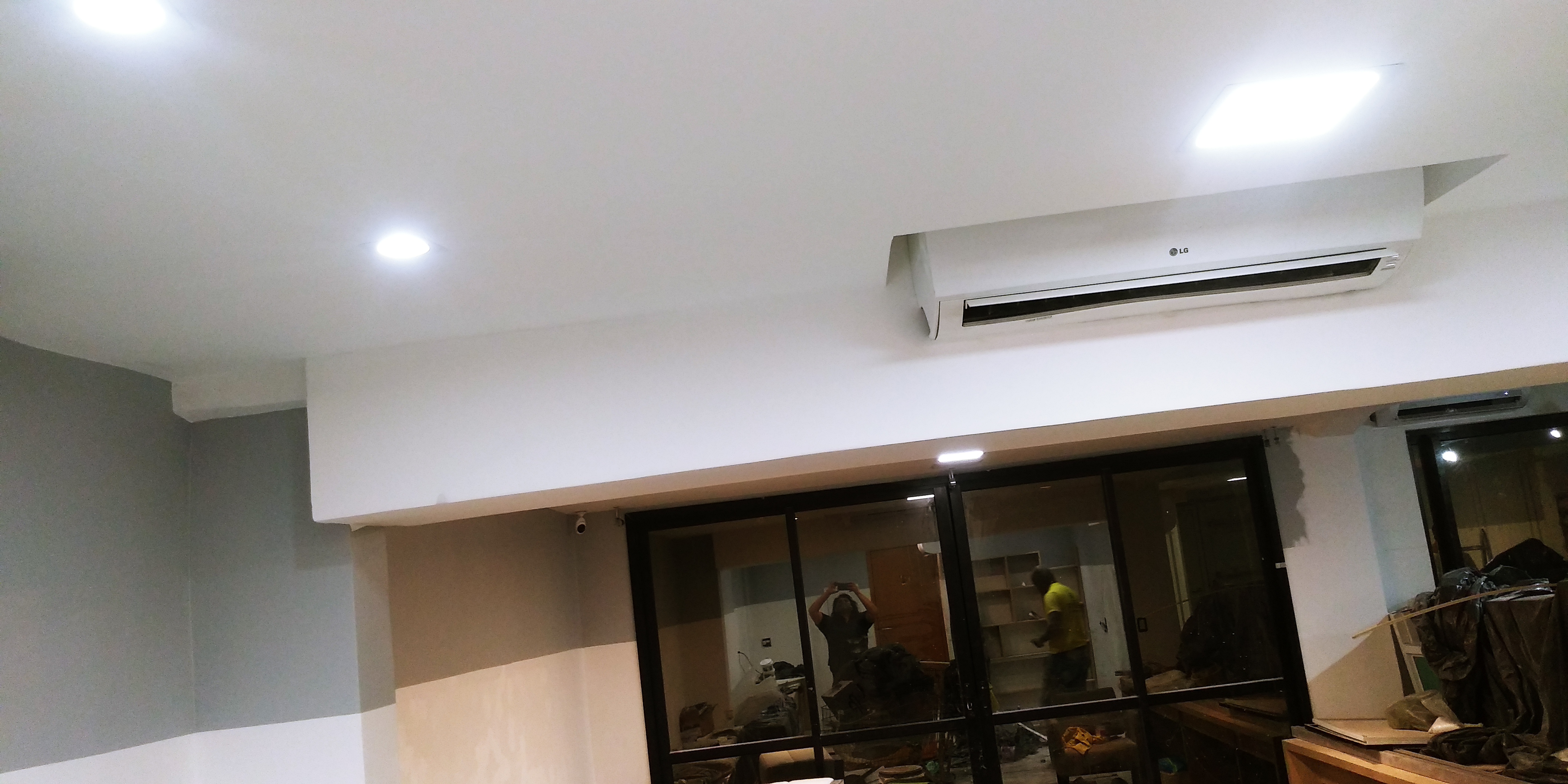

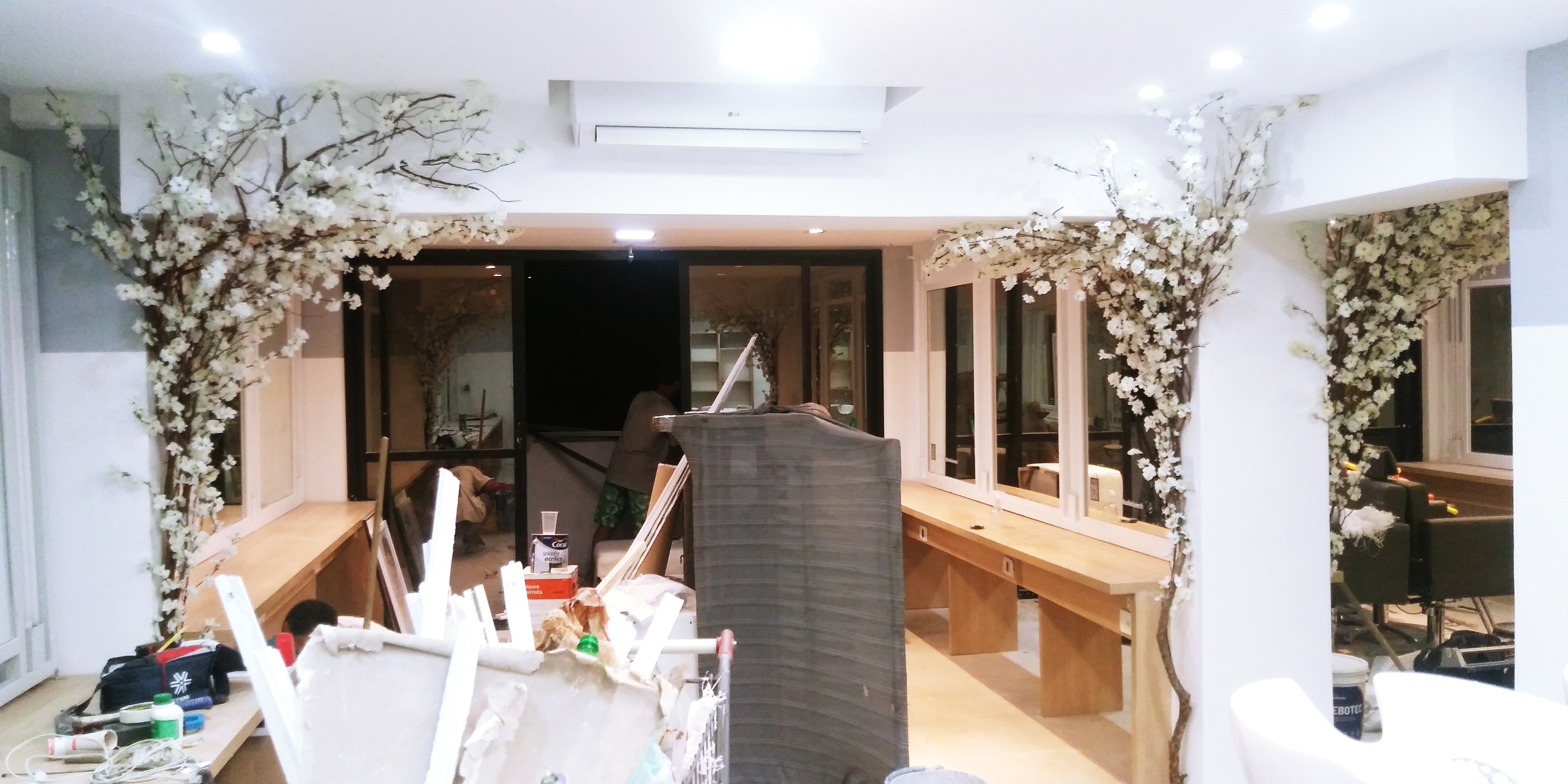

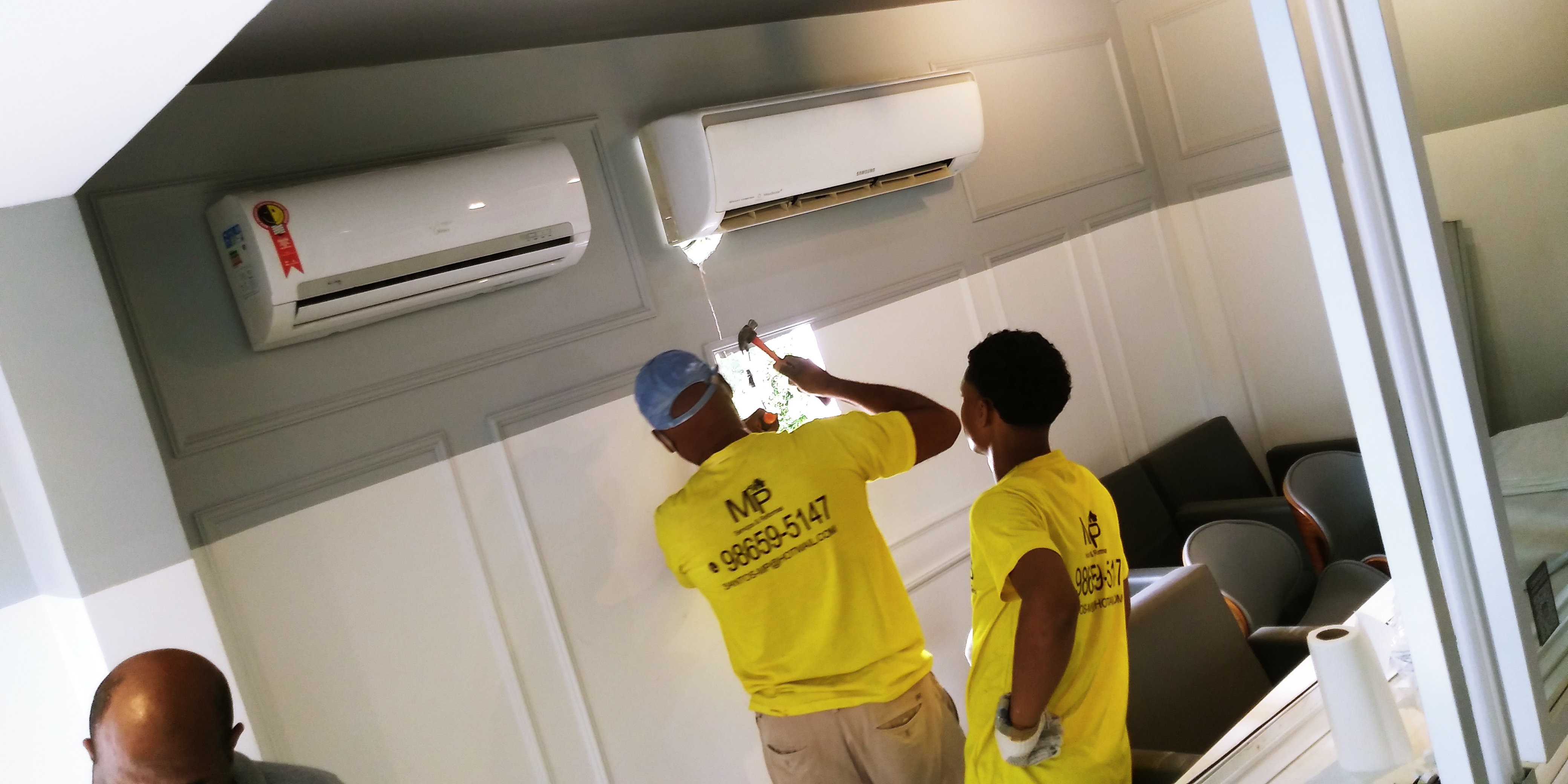

NOVAS POSIÇÕES DAS EVAPORADORAS

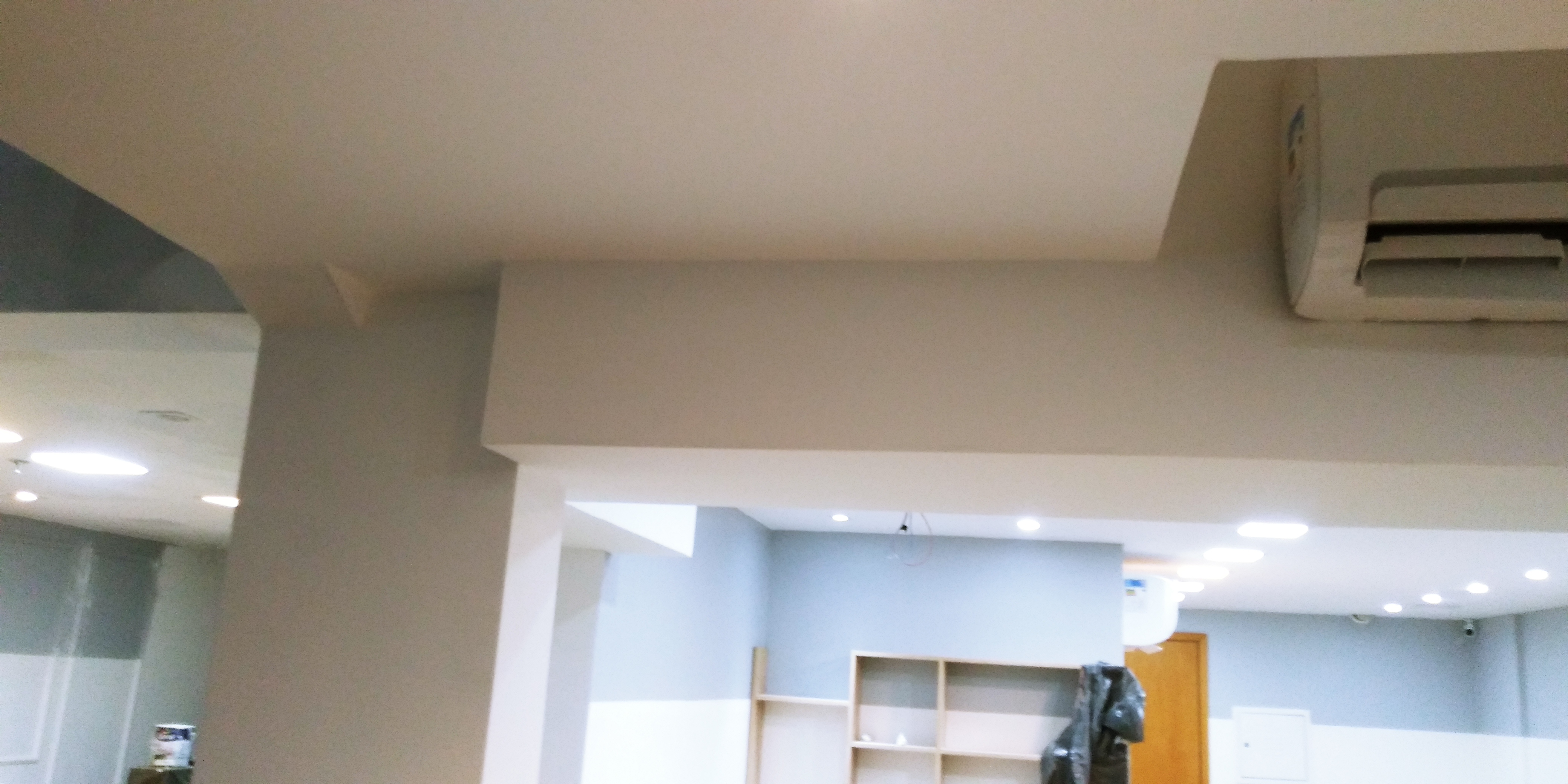

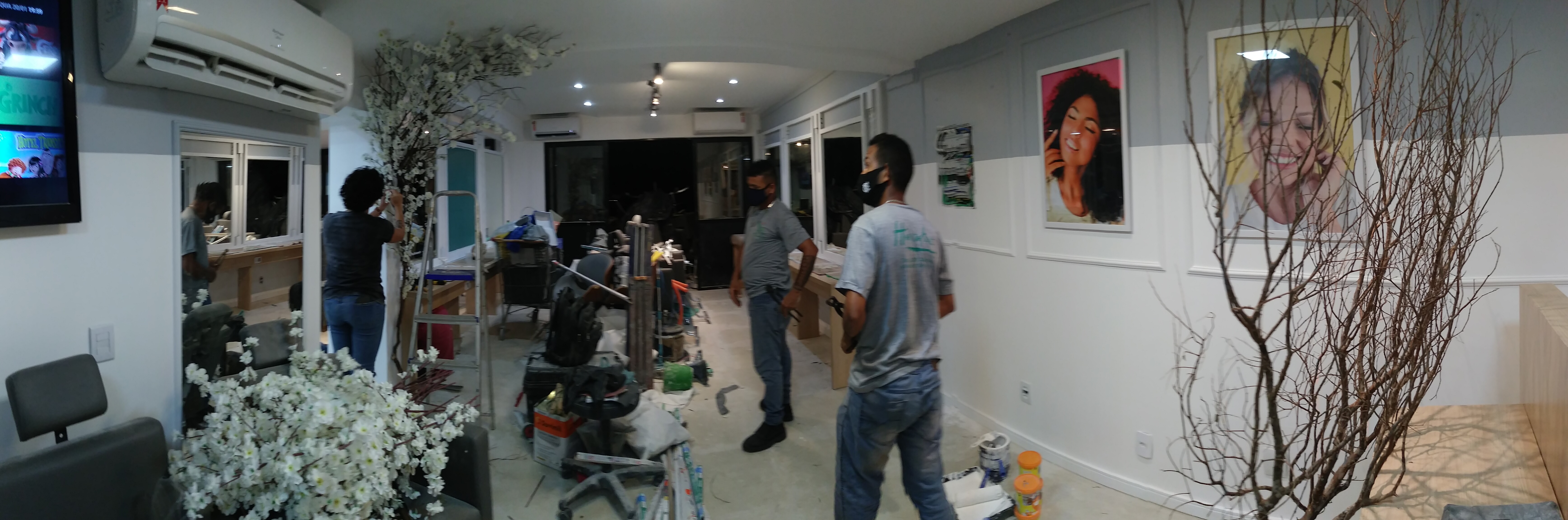

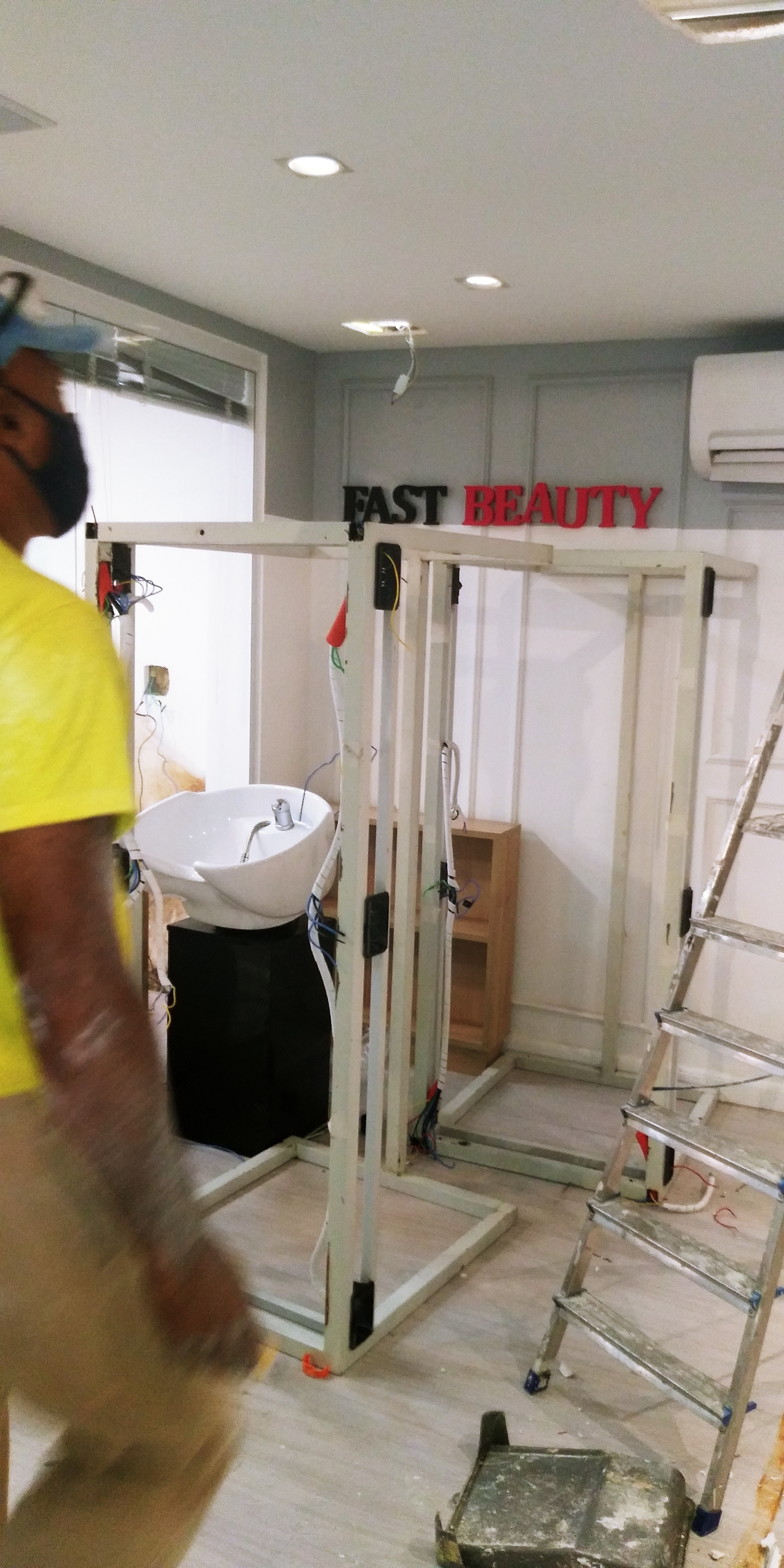

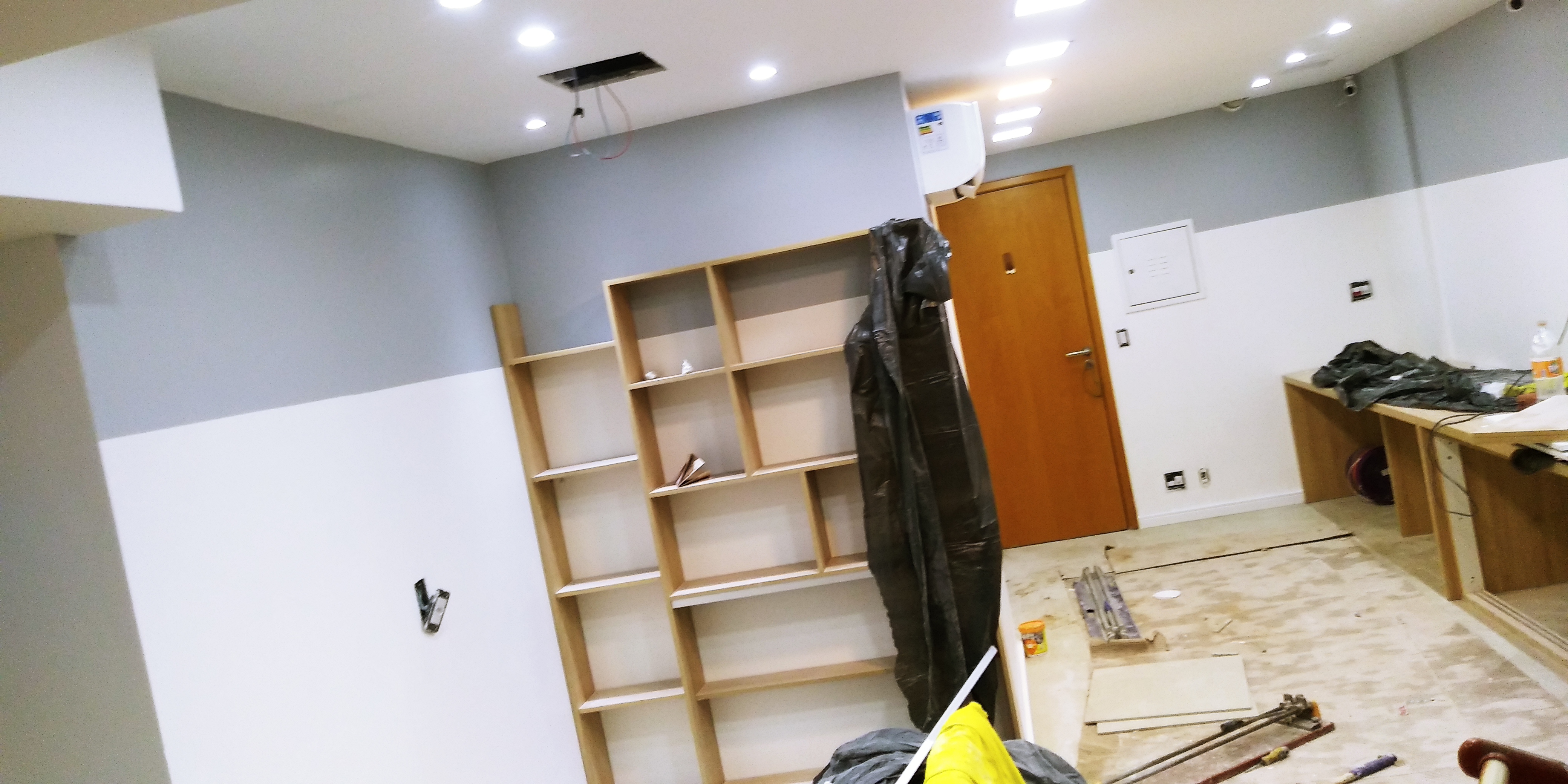

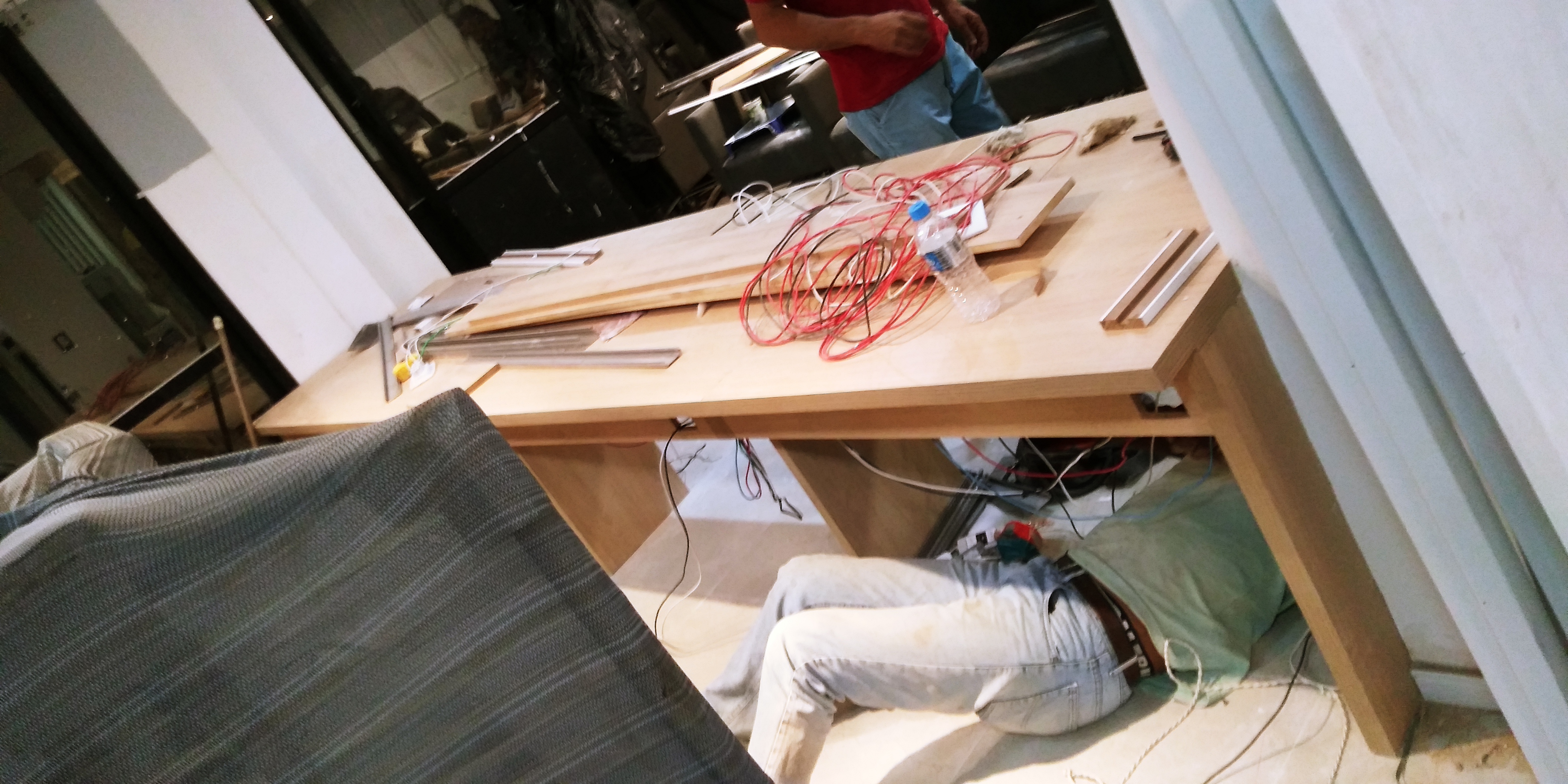

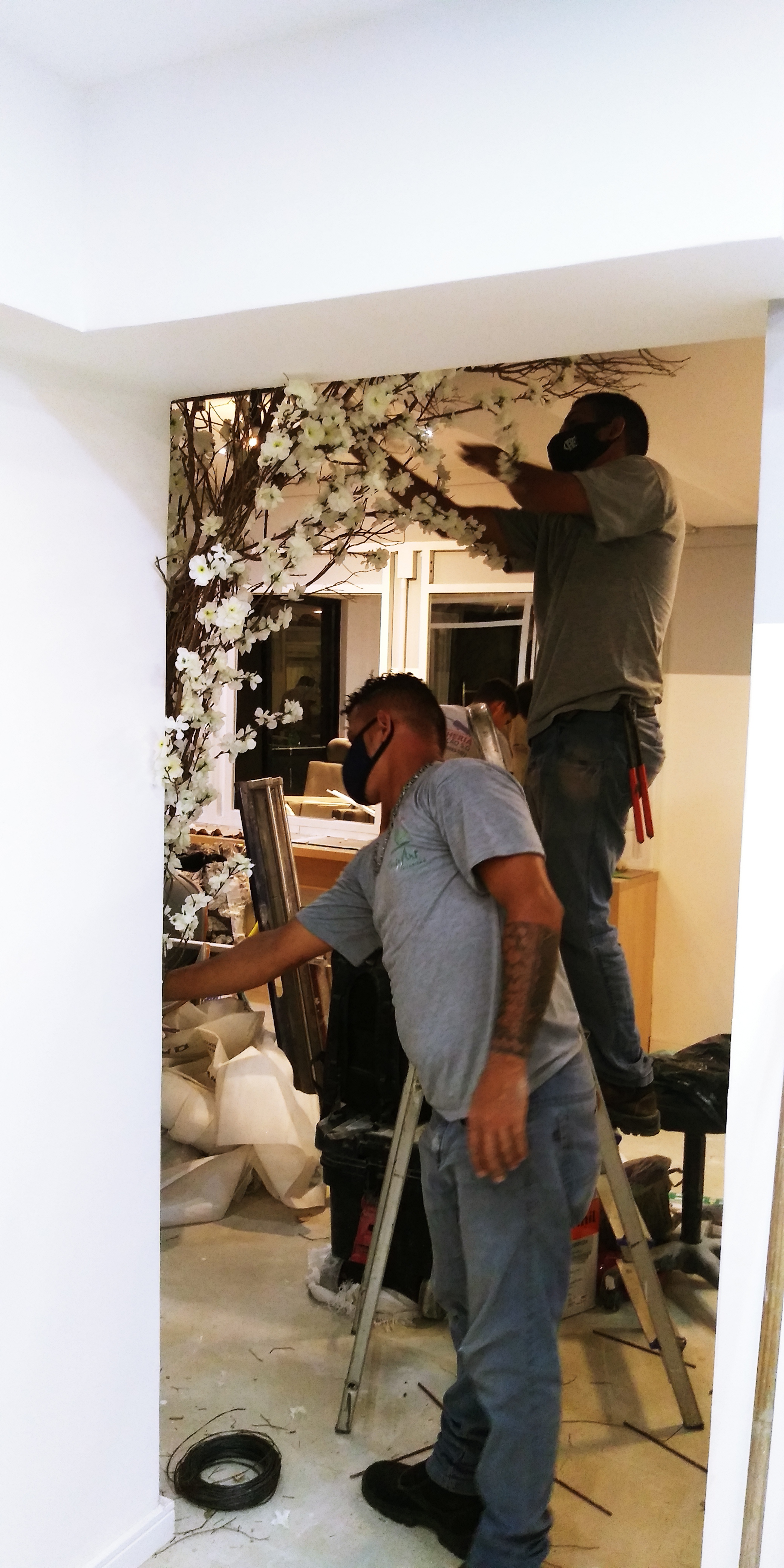

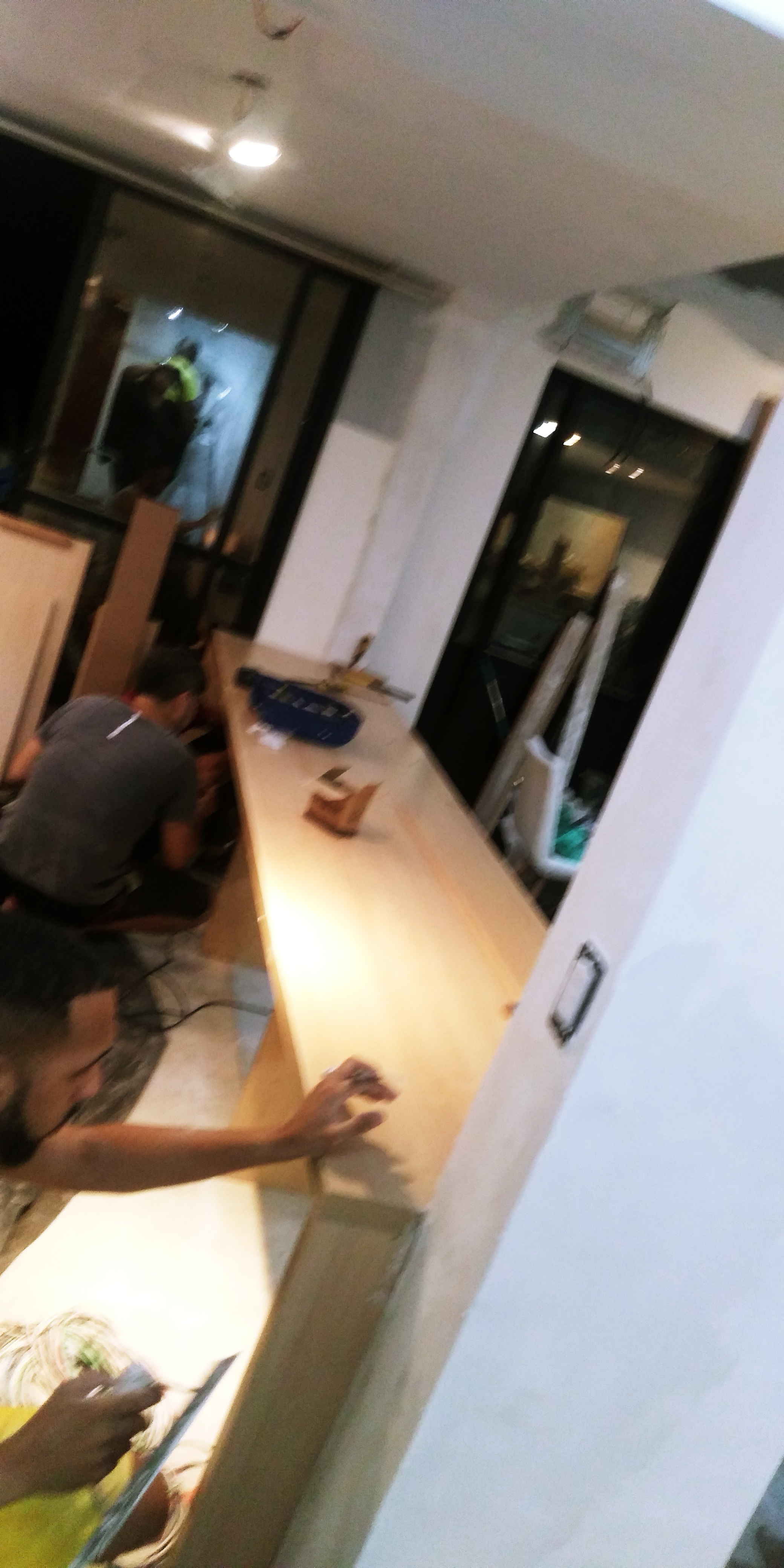

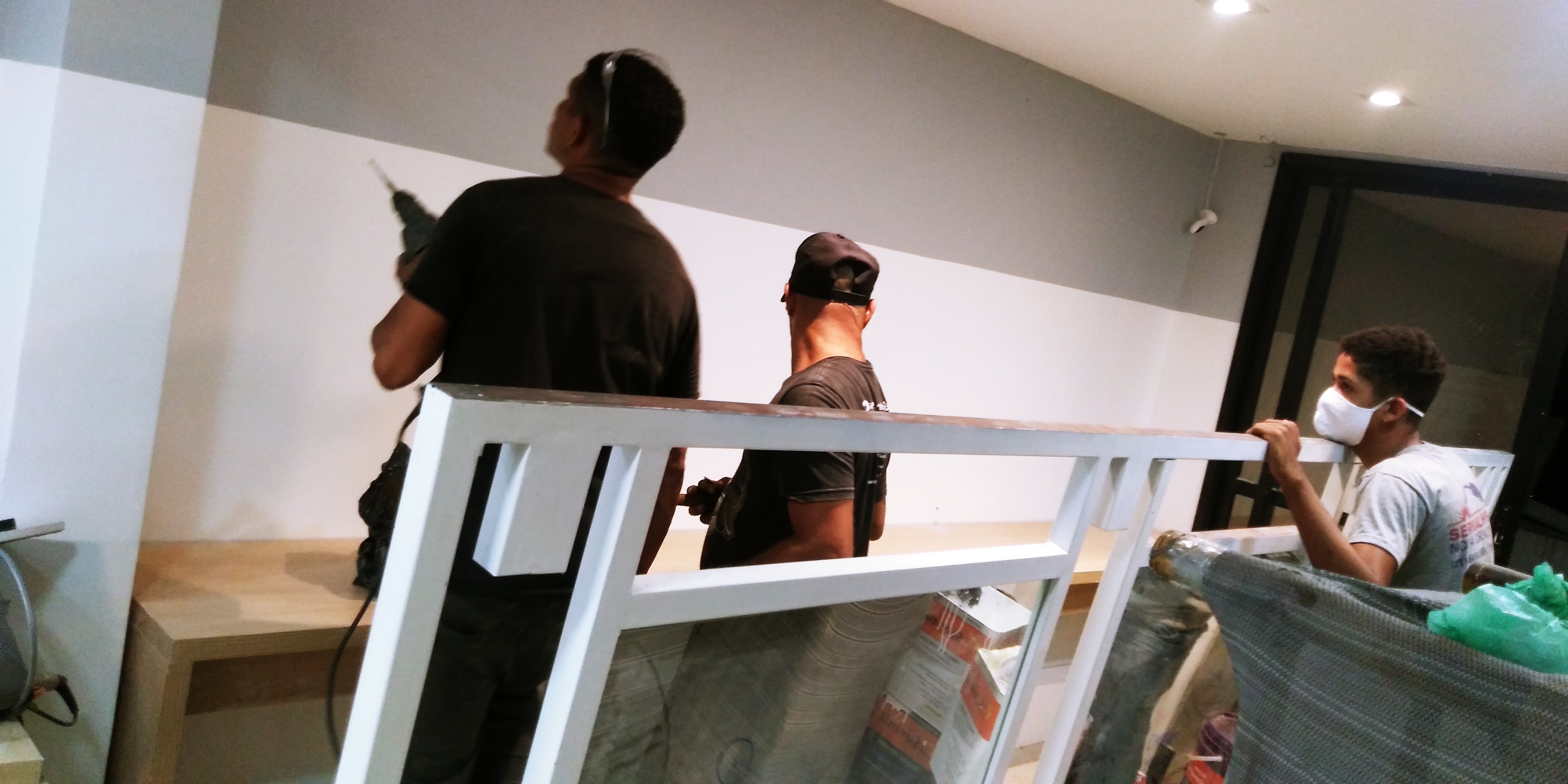

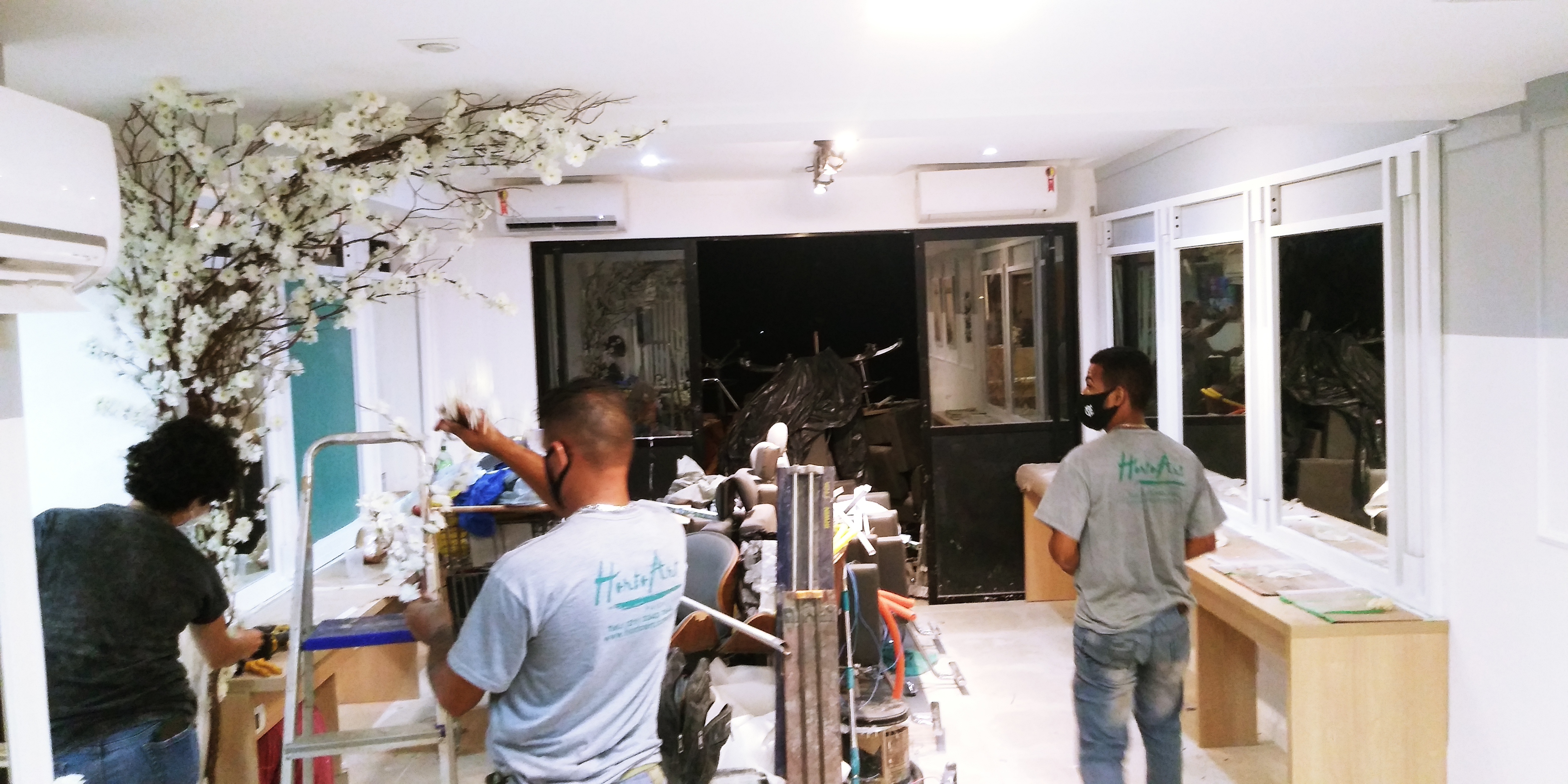

INSTALAÇÃO DAS MESAS DE ATENDIMENTO, LIMPEZA E DECORAÇÃO
